Contractualisation
12 min

Comment réussir une demande d'agrément sous-traitant : 5 bonnes pratiques

Cécile Mailhos
Checklist : Documents obligatoires à collecter
Télécharger

Un sous-traitant commence à intervenir sur un chantier alors que son acceptation et l’agrément de ses conditions de paiement n’ont pas encore été formalisés. Le maître de l’ouvrage le découvre en cours d’exécution. Résultat possible : régularisation en urgence, blocage administratif, contestation sur les paiements ou mise en cause de la responsabilité des acteurs concernés.

Ce scénario peut être évité avec une procédure claire.

L’agrément du sous-traitant n’est pas une simple formalité administrative. C’est une obligation issue de la loi n°75-1334 du 31 décembre 1975 relative à la sous-traitance. Cette loi impose à l’entrepreneur principal de faire accepter chaque sous-traitant et de faire agréer ses conditions de paiement par le maître de l’ouvrage, au moment de la conclusion du contrat de sous-traitance et pendant toute la durée de son exécution.

Ce guide détaille cinq bonnes pratiques pour structurer vos demandes d’agrément, éviter les blocages et sécuriser le suivi de vos sous-traitants sur plusieurs chantiers.

Comprendre pourquoi une demande d’agrément échoue

Avant de mettre en place une méthode, il faut comprendre pourquoi certaines demandes d’agrément sont bloquées ou retournées.

Les causes les plus courantes de rejet ou de blocage

La majorité des difficultés ne vient pas d’un refus de principe du maître de l’ouvrage, mais d’un dossier incomplet ou d’une procédure mal suivie. Les situations les plus fréquentes sont les suivantes :

  • Dossier incomplet : pièce manquante, assurance expirée, attestation non vérifiée, contrat de sous-traitance non signé ou conditions de paiement insuffisamment détaillées.
  • Mauvais interlocuteur : la demande est transmise à un chef de projet ou à un conducteur de travaux, alors que l’acceptation et l’agrément doivent relever du maître de l’ouvrage ou d’un représentant habilité.
  • Chronologie inversée : le sous-traitant démarre les travaux avant que son intervention et ses conditions de paiement aient été formalisées.
  • Absence de preuve d’envoi ou de réception : la demande a été transmise, mais aucune trace ne permet d’établir qu’elle a été reçue, étudiée ou validée.

Chacune de ces situations peut entraîner un retour du dossier, un blocage de la procédure ou un risque de contestation en cas de litige.

Ce que le maître de l’ouvrage vérifie réellement

L’agrément ne consiste pas seulement à contrôler des documents administratifs. Le maître de l’ouvrage doit pouvoir identifier le sous-traitant qui interviendra sur le chantier, comprendre la nature des prestations confiées, connaître le montant de la part sous-traitée et valider les conditions de paiement associées.

Selon le type de marché, la nature des travaux et les exigences contractuelles, il peut également demander des justificatifs complémentaires : assurances, justificatif d’existence légale, attestations sociales, références techniques ou documents propres au chantier.

L’impact d’un agrément mal préparé sur le planning de chantier

Un agrément incomplet, en attente ou contesté peut retarder le démarrage d’une prestation, bloquer une phase du chantier ou créer une incertitude sur les paiements. Sur un chantier avec des jalons serrés, quelques jours de retard administratif peuvent avoir des conséquences opérationnelles importantes.

Le coût d’un agrément mal préparé se mesure rarement au moment de la demande. Il se mesure surtout lorsque le chantier doit avancer, mais que la situation du sous-traitant n’est pas correctement régularisée.

Bonne pratique n°1 : constituez un dossier complet avant de soumettre la demande

C’est la pratique la plus simple à appliquer, mais aussi l’une des plus souvent négligées. Une demande incomplète ralentit le traitement, oblige à relancer les parties et peut retarder l’intervention du sous-traitant.

Les documents à réunir pour une demande d’agrément

Les documents à fournir varient selon le type de marché, les exigences du maître de l’ouvrage et la nature des travaux. Les pièces ci-dessous ne sont pas toutes des conditions légales de validité de l’agrément au sens strict. Elles constituent toutefois un socle de contrôle recommandé pour sécuriser la relation avec le sous-traitant.

DocumentObjetPoint de vigilance
Contrat de sous-traitance ou éléments essentiels du sous-traitéDécrit la prestation, le montant et les conditions financièresLe maître de l’ouvrage peut demander la communication du contrat de sous-traitance
Justificatif d’existence légaleIdentifie l’entreprise sous-traitanteKbis, extrait RNE ou document équivalent selon la situation
Attestation de vigilance URSSAFVérifie la régularité sociale lorsque l’obligation de vigilance s’appliqueÀ demander au sous-traitant et à vérifier via le code de sécurité sur le site de l’Urssaf
Attestation fiscaleVérifie la régularité fiscale lorsque le marché ou la procédure interne l’exigeÀ adapter selon le contexte et les exigences contractuelles
Assurance décennaleCouvre les travaux relevant de la responsabilité décennaleVérifier les activités garanties, la période de validité et le périmètre couvert
Assurance responsabilité civile professionnelleCouvre certains dommages liés à l’activitéVérifier que l’activité déclarée correspond à la prestation confiée
Conditions de paiementPermet au maître de l’ouvrage d’agréer les conditions financièresMontant, délai de paiement, modalités de règlement, éventuelles retenues ou échéances

Pour les marchés publics, des formulaires et pièces spécifiques peuvent être exigés, notamment dans le cadre de la déclaration de sous-traitance. Le formulaire DC4 est généralement utilisé pour présenter un sous-traitant et préciser les conditions de paiement.

Comment vérifier l’exhaustivité du dossier avant l’envoi

Créez une checklist propre à chaque marché, puis adaptez-la selon les exigences du maître de l’ouvrage. Avant l’envoi, vérifiez systématiquement :

  • l’identité complète du sous-traitant ;
  • la nature précise des prestations confiées ;
  • le montant de la part sous-traitée ;
  • les conditions de paiement ;
  • les assurances nécessaires ;
  • les attestations de conformité utiles ;
  • les dates de validité des documents ;
  • le nom de l’interlocuteur habilité à recevoir et traiter la demande.

Un document présent dans le dossier mais expiré ou non vérifié peut créer autant de difficultés qu’un document absent.

Pour aller plus loin sur les documents à réunir : Obligation de vigilance : les documents à fournir au client

Bonne pratique n°2 : vérifiez la conformité du sous-traitant en amont

L’acceptation du sous-traitant et l’agrément de ses conditions de paiement doivent être distingués des vérifications de conformité. Les deux démarches sont complémentaires, mais elles ne répondent pas au même objectif.

L’agrément porte sur l’intervention du sous-traitant et sur ses conditions de paiement. Les vérifications de conformité portent sur sa situation administrative, sociale, fiscale ou assurantielle.

Les vérifications à effectuer avant toute demande

Avant de soumettre la demande d’agrément, vérifiez que le sous-traitant dispose des éléments nécessaires à son intervention :

  • Justificatif d’existence légale : vérifiez que l’entreprise existe, qu’elle est active et que son activité correspond à la prestation attendue.
  • Attestation de vigilance URSSAF : demandez une attestation datant de moins de six mois lorsque l’obligation de vigilance s’applique, puis vérifiez son authenticité grâce au code de sécurité sur le site de l’Urssaf.
  • Assurances : demandez des attestations précisant les activités couvertes, les dates de validité et les limites de garantie.
  • Attestation fiscale : collectez-la lorsque le marché, le maître de l’ouvrage ou votre procédure interne l’exige.
  • Capacités techniques : vérifiez que le sous-traitant dispose des compétences, moyens humains et références nécessaires à la prestation.

Responsabilité du donneur d’ordre : ce que dit la loi

L’obligation de vigilance prévue par le Code du travail s’applique pour les contrats d’un montant au moins égal à 5 000 € HT. Le donneur d’ordre doit procéder à certaines vérifications lors de la conclusion du contrat, puis tous les six mois jusqu’à la fin de son exécution.

Cette obligation vise notamment à lutter contre le travail dissimulé. En cas de manquement, le donneur d’ordre peut être exposé à une solidarité financière si une situation de travail dissimulé est constatée chez son cocontractant.

Autrement dit, vérifier une seule fois au démarrage ne suffit pas lorsque le contrat se poursuit dans le temps. Les documents à durée limitée doivent être suivis et renouvelés.

Bonne pratique n°3 : respectez les délais et l’ordre des étapes contractuelles

Un dossier complet ne suffit pas si la demande est envoyée trop tard ou si le sous-traitant commence à intervenir avant la formalisation de son acceptation.

Le bon séquençage : présentation, acceptation, agrément, démarrage

Pour sécuriser la procédure, l’ordre recommandé est le suivant :

  1. Signature ou préparation du contrat de sous-traitance entre l’entrepreneur principal et le sous-traitant.
  2. Présentation du sous-traitant au maître de l’ouvrage.
  3. Transmission des éléments nécessaires : identité, prestation, montant, conditions de paiement et pièces justificatives utiles.
  4. Acceptation du sous-traitant et agrément de ses conditions de paiement par le maître de l’ouvrage.
  5. Démarrage effectif des travaux sous-traités.

L’objectif est simple : éviter que le sous-traitant intervienne alors que son acceptation et ses conditions de paiement ne sont pas encore formalisées.

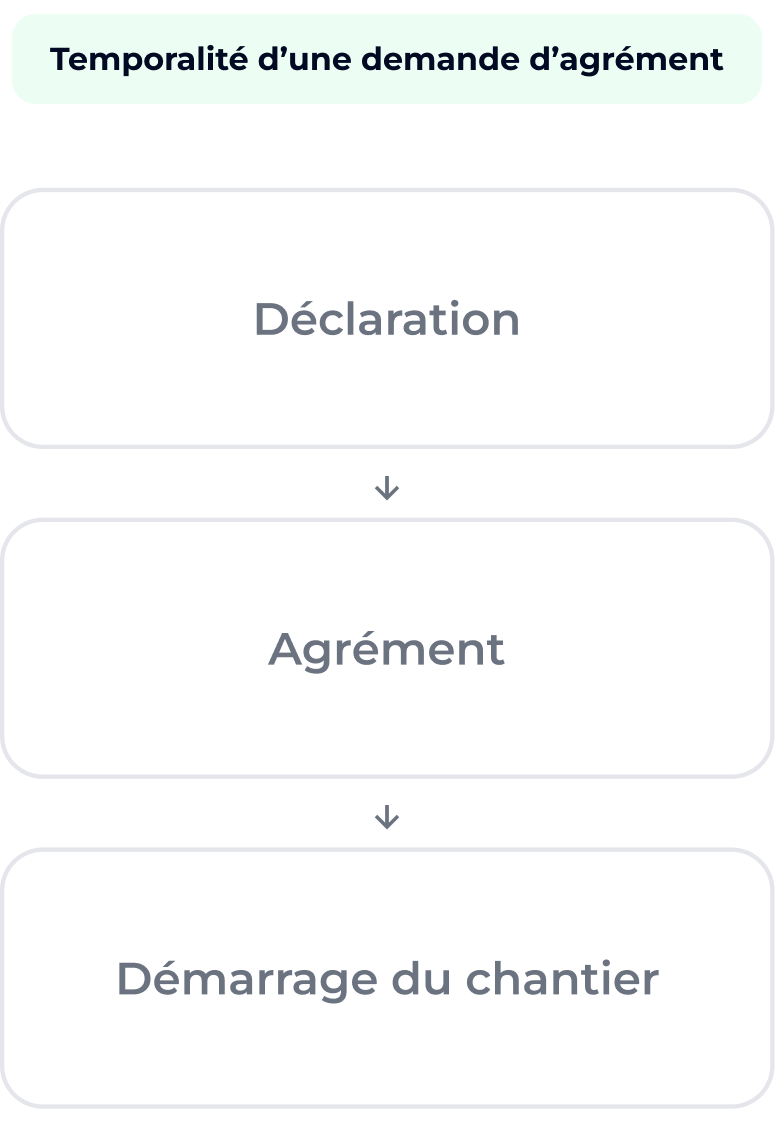

Article (1)

Quels délais respecter selon le type de marché ?

En marché privé, la loi de 1975 ne fixe pas de délai unique de réponse applicable à toutes les demandes d’agrément. Les délais sont généralement prévus par le contrat principal, les documents du marché ou la procédure interne du maître de l’ouvrage.

En marché public, les délais et modalités de traitement dépendent des pièces contractuelles applicables, notamment du CCAG lorsque le marché y fait référence, ainsi que des documents particuliers du marché.

Dans tous les cas, il est recommandé de prévoir un délai de réponse clair dans le contrat principal ou dans la procédure chantier. L’absence de réponse ne doit pas être assimilée automatiquement à une acceptation, sauf si un texte, un document contractuel ou un régime applicable le prévoit expressément.

Bonne pratique n°4 : centralisez et tracez toutes les communications liées à la demande

Un accord verbal, une validation informelle ou une mention en réunion de chantier ne suffit pas à sécuriser une demande d’agrément. Le vrai sujet est la preuve : qui a demandé quoi, à quelle date, avec quels documents, et quelle réponse a été donnée ?

Pourquoi tracer chaque étape protège l’entreprise

Prenons un exemple. Un chargé d’affaires reçoit un accord oral du maître de l’ouvrage lors d’une réunion de chantier. Il note l’information dans un compte rendu interne, mais aucune confirmation formelle n’est envoyée ni signée. Plusieurs mois plus tard, un litige apparaît sur les paiements. Sans trace claire de la demande et de l’accord, la situation devient difficile à défendre.

Chaque étape doit donc générer une preuve :

  • envoi de la demande ;
  • accusé de réception ;
  • liste des pièces transmises ;
  • réponse du maître de l’ouvrage ;
  • date d’acceptation ;
  • conditions de paiement agréées ;
  • éventuelles relances ;
  • modifications ultérieures.

Outils et méthodes pour centraliser le suivi documentaire

Quelques pratiques simples permettent de réduire fortement les risques :

  • envoyer les demandes par email avec accusé de réception, via une plateforme dédiée ou par courrier recommandé lorsque le contexte le justifie ;
  • stocker tous les échanges dans un espace commun structuré par chantier et par sous-traitant ;
  • dater chaque document entrant et sortant ;
  • conserver la version validée des conditions de paiement ;
  • ne pas autoriser le démarrage d’une prestation sans confirmation écrite de l’acceptation et de l’agrément, sauf situation exceptionnelle faisant l’objet d’une régularisation immédiate et tracée.

Un tableur peut suffire pour quelques sous-traitants. Mais dès que plusieurs chantiers tournent en parallèle, le risque d’oubli, de doublon ou de document expiré augmente rapidement.

Bonne pratique n°5 : anticipez les mises à jour de documents

Un agrément obtenu au démarrage du chantier ne dispense pas de suivre les documents de conformité pendant l’exécution. Ce sont surtout les pièces administratives, sociales ou assurantielles qui expirent et doivent être renouvelées.

Les documents avec une date d’expiration à surveiller

DocumentDurée ou point de vigilance
Attestation de vigilance URSSAFDoit dater de moins de 6 mois lorsque l’obligation de vigilance s’applique
Assurances décennale et RC ProÀ suivre selon la période de validité indiquée sur l’attestation
Justificatif d’existence légaleÀ actualiser selon les exigences du maître de l’ouvrage ou de la procédure interne
Attestation fiscaleÀ collecter ou renouveler selon les exigences du marché ou de la procédure interne
Documents propres au chantierÀ suivre selon les règles prévues dans le contrat ou les documents du marché

Sur un chantier long, une attestation URSSAF peut expirer plusieurs fois. Si personne ne suit les échéances, l’entreprise peut se retrouver avec un dossier incomplet au moment d’un contrôle, d’un audit ou d’un litige.

Mettre en place un système d’alertes

La méthode la plus simple consiste à créer un calendrier partagé avec les dates d’expiration des documents pour chaque sous-traitant actif. Prévoyez au minimum :

  • une alerte 30 jours avant expiration ;
  • une relance 15 jours avant expiration ;
  • une vérification à réception du document renouvelé ;
  • un archivage de la nouvelle version.

La méthode la plus robuste consiste à utiliser un outil de gestion documentaire qui automatise les alertes, relance les sous-traitants et centralise les preuves.

Une alerte non traitée ne protège pas l’entreprise. Il faut donc désigner un responsable du suivi documentaire par chantier ou par portefeuille de sous-traitants.

Ce que ces cinq pratiques changent concrètement

Réunir un dossier complet, vérifier la conformité du sous-traitant, respecter le bon ordre des étapes, tracer chaque échange et surveiller les dates d’expiration : pris séparément, ces points peuvent sembler évidents. Ensemble, ils constituent une procédure fiable pour limiter les blocages et réduire les risques de litige.

Le vrai enjeu n’est pas seulement de connaître la loi. C’est d’appliquer la même méthode à chaque nouveau sous-traitant, sur chaque chantier, sans dépendre de la mémoire d’une équipe ou d’un fichier isolé.

Vous gérez plusieurs sous-traitants sur un même chantier ? Découvrez comment AddWorking aide les donneurs d’ordres à structurer leurs demandes d’agrément et à suivre la conformité de leurs partenaires en temps réel.

Questions fréquentes

Quels documents faut-il réunir pour une demande d’agrément sous-traitant ?

Les documents dépendent du marché, de la prestation et des exigences du maître de l’ouvrage. Le socle recommandé comprend généralement l’identité du sous-traitant, la description de la prestation, le montant de la part sous-traitée, les conditions de paiement, un justificatif d’existence légale, les assurances utiles et, lorsque l’obligation de vigilance s’applique, l’attestation de vigilance URSSAF.

Qui doit soumettre la demande d’agrément ?

C’est l’entrepreneur principal, c’est-à-dire l’entreprise qui confie une partie de son marché au sous-traitant, qui doit présenter le sous-traitant au maître de l’ouvrage et solliciter son acceptation ainsi que l’agrément de ses conditions de paiement. En pratique, le sous-traitant peut aider à constituer le dossier documentaire, mais la démarche officielle relève de l’entrepreneur principal.

Que risque une entreprise si le sous-traitant n’a pas été accepté ou agréé ?

L’absence d’acceptation du sous-traitant ou d’agrément de ses conditions de paiement fragilise la relation contractuelle et peut créer des difficultés en cas d’impayé, de litige ou de contrôle. Elle peut aussi limiter certains mécanismes de paiement ou engager la responsabilité des acteurs concernés selon les circonstances. En revanche, elle ne doit pas être confondue avec la nullité du sous-traité, qui est notamment prévue par la loi lorsque les paiements dus au sous-traitant ne sont pas garantis dans les conditions requises.

Faut-il renouveler l’agrément en cours de chantier ?

L’agrément n’a pas vocation à être renouvelé automatiquement comme une attestation administrative. En revanche, une nouvelle formalisation peut être nécessaire si la prestation change, si le montant évolue, si les conditions de paiement sont modifiées ou si un nouveau sous-traitant intervient. Les documents de conformité, comme l’attestation de vigilance URSSAF ou les assurances, doivent quant à eux être suivis selon leur durée de validité.
