Clause
Juridique

Suspension des travaux

Clause autorisant le donneur d'ordre à interrompre temporairement les travaux en cas de manquement grave, avec procédure de reprise encadrée.

Télécharger

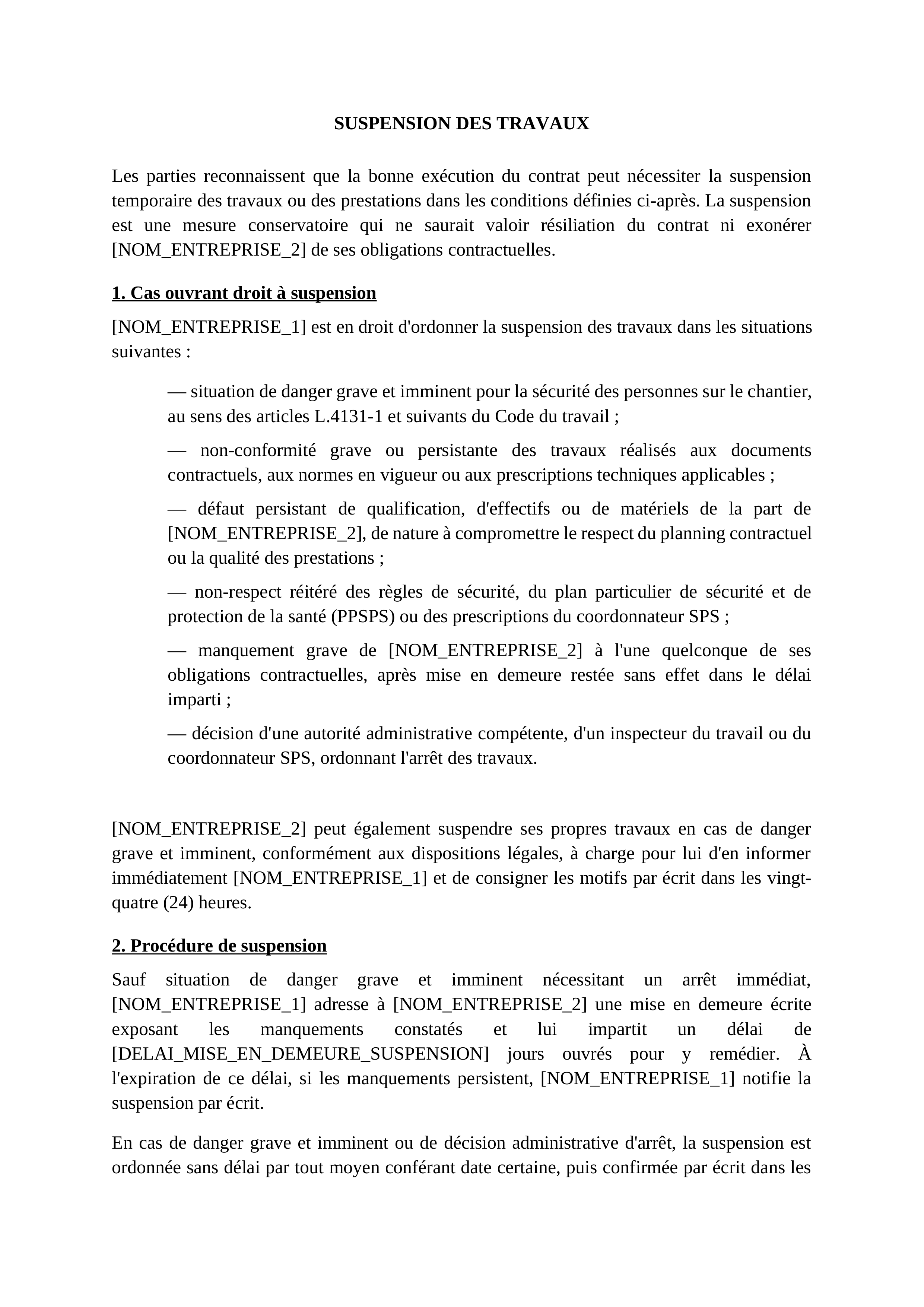

Un chantier peut à tout moment se trouver face à une situation qui impose d'arrêter les travaux sans pour autant rompre le contrat : danger immédiat pour la sécurité des salariés, exécution manifestement non conforme, sous-traitant en situation de non-conformité documentaire. Sans clause de suspension explicite, le donneur d'ordre risque soit de laisser la dérive s'aggraver, soit de prononcer une résiliation prématurée avec toutes les conséquences juridiques que cela implique.

À qui s'adresse ce modèle ?

  • Entreprises générales et maîtres d'ouvrage gérant plusieurs corps d'état sur un même chantier
  • Conducteurs de travaux et responsables HSE confrontés à des situations d'urgence sécurité
  • Responsables achats et juristes souhaitant structurer les leviers d'action intermédiaires entre tolérance et résiliation
  • Tout donneur d'ordre en BTP, facility management ou industrie intervenant sur des chantiers avec sous-traitance directe

Ce que couvre ce modèle

  • Définition limitative des cas de suspension (sécurité, non-conformité, défaut documentaire, force majeure)
  • Procédure de notification et délais applicables à la mise en demeure préalable
  • Effets de la suspension sur le planning contractuel et les délais d'exécution
  • Conditions de reprise des travaux et validation par le donneur d'ordre
  • Répartition des coûts de suspension entre les parties selon les causes
  • Articulation avec la clause de résiliation pour faute en cas de suspension prolongée

Nous n'avons pas pu confirmer votre inscription.
Votre inscription est confirmée.

Entre la tolérance passive et la résiliation pour faute, il existe un outil contractuel souvent sous-exploité : la clause de suspension des travaux. Elle permet au donneur d'ordre d'interrompre l'exécution du contrat temporairement, sans rompre le lien contractuel, pour corriger une dérive avant qu'elle ne devienne irréversible. Bien rédigée, elle protège à la fois le chantier et la relation commerciale. Mal encadrée, elle expose le donneur d'ordre à un recours en responsabilité pour perturbation injustifiée du chantier.

Pourquoi cette clause est nécessaire

Le droit commun des contrats ne prévoit pas de mécanisme de suspension unilatérale automatique. Sans stipulation contractuelle expresse, un donneur d'ordre qui ordonne l'arrêt des travaux s'expose à une demande de dommages-intérêts pour rupture abusive ou pour perturbation injustifiée du chantier. La clause de suspension crée un cadre prévisible pour les deux parties : elle définit les situations qui la déclenchent, la procédure à respecter et les conséquences sur le planning.

Sur les chantiers BTP, trois grandes catégories de situations justifient une suspension.

Le danger sécurité. Lorsqu'une situation présente un risque grave et imminent pour l'intégrité physique des salariés, le donneur d'ordre a non seulement le droit mais l'obligation d'agir. La sécurité chantier et le PPSPS imposent une réaction rapide ; la clause de suspension en fournit le cadre contractuel.

La non-conformité d'exécution. Lorsque les travaux réalisés s'écartent significativement des plans, des DTU ou des prescriptions techniques, poursuivre l'exécution aggrave le préjudice. La suspension permet de stopper le chantier le temps d'obtenir un constat contradictoire et de définir les reprises nécessaires.

Le défaut documentaire grave. Un sous-traitant dont l'attestation URSSAF est expirée ou dont l'assurance décennale n'est plus en cours engage directement la responsabilité du donneur d'ordre. La suspension conditionne la reprise à la régularisation des documents obligatoires. Pour comprendre l'étendue de ces obligations, consultez notre article sur les documents obligatoires pour sous-traiter.

Comment rédiger la procédure de suspension

La procédure doit être suffisamment précise pour être applicable en urgence, sans créer de lourdeur administrative qui ralentirait la réaction en cas de danger immédiat.

La notification. La suspension prend effet sur notification écrite du donneur d'ordre au sous-traitant, transmise par courrier recommandé avec accusé de réception ou par tout moyen laissant trace (email, outil de gestion de contrats). En cas de danger immédiat, la notification verbale peut précéder la confirmation écrite, mais le contrat doit le prévoir expressément avec un délai de confirmation court, généralement 24 heures.

Le contenu de la notification. Elle doit mentionner : la cause précise de la suspension, les éléments constatés qui la justifient, les actions attendues du sous-traitant pour lever la suspension, et le délai accordé pour y remédier. Une notification vague sera plus facilement contestée.

La mise en demeure préalable. Selon la gravité du manquement, le contrat peut distinguer deux régimes : suspension immédiate sans mise en demeure pour les situations de danger sécurité avéré, et suspension après mise en demeure restée sans effet pour les cas de non-conformité ou de défaut documentaire. Ce double régime donne de la souplesse sans affaiblir la protection en cas d'urgence.

Effets de la suspension sur le contrat

La suspension interrompt l'obligation d'exécution du sous-traitant mais ne met pas fin au contrat. Plusieurs points doivent être réglés contractuellement.

Le planning. La suspension entraîne un décalage du planning contractuel. Le contrat doit préciser si ce décalage est automatique et de plein droit, ou s'il fait l'objet d'un avenant. En pratique, la prorogation automatique limitée à la durée effective de la suspension est la solution la plus simple à gérer opérationnellement. Consultez notre article sur le suivi de chantier pour structurer ce pilotage.

Les coûts de suspension. C'est souvent le point de litige principal. Si la suspension est imputable au sous-traitant (manquement de sa part), les frais de gardiennage, de protection des ouvrages et d'immobilisation du matériel restent à sa charge. Si la suspension résulte d'un fait extérieur (force majeure, décision administrative), les coûts sont répartis selon les stipulations contractuelles, généralement au prorata des responsabilités.

La garde du chantier. Pendant la suspension, les responsabilités de garde et de protection des ouvrages en cours doivent être clairement attribuées. L'absence de stipulation sur ce point génère des conflits récurrents, notamment en cas de sinistre pendant l'interruption.

Conditions de reprise des travaux

La reprise ne peut intervenir que sur autorisation écrite du donneur d'ordre. Le contrat doit définir les conditions que le sous-traitant doit remplir pour obtenir cette autorisation : production des documents manquants, constat contradictoire de la mise en conformité des travaux, validation par le maître d'œuvre ou le coordonnateur SPS.

Prévoyez un délai maximal de réponse du donneur d'ordre une fois les conditions de reprise remplies. Sans ce délai, le sous-traitant peut invoquer une résistance abusive et réclamer une indemnisation pour immobilisation prolongée.

Articulation avec la résiliation pour faute

Une suspension prolongée sans remédiation constitue un manquement persistant qui peut fonder une résiliation pour faute. Le contrat doit préciser à partir de quelle durée de suspension le donneur d'ordre est en droit de prononcer la résiliation, sans nouvelle mise en demeure. Ce seuil, généralement fixé entre 15 et 30 jours selon l'importance du marché, transforme la suspension en étape préalable à la résiliation et renforce la cohérence de l'ensemble du dispositif contractuel. Pour structurer cet enchaînement, la bibliothèque de modèles de contrats d'AddWorking propose des clauses cohérentes entre elles et prêtes à l'emploi.

Sommaire

Questions fréquentes

Le donneur d'ordre peut-il suspendre les travaux sans clause contractuelle spécifique ?

Techniquement oui, sur le fondement de l'exception d'inexécution prévue à l'article 1219 du Code civil, mais cette voie expose à un risque de contentieux important. Sans clause expresse, le sous-traitant peut contester la légitimité de la suspension et réclamer une indemnisation pour arrêt injustifié du chantier. La clause contractuelle sécurise la démarche en définissant à l'avance les conditions et la procédure, ce qui réduit considérablement l'aléa judiciaire.

Qui supporte les coûts d'immobilisation du matériel pendant la suspension ?

Cela dépend de la cause de la suspension. Si le manquement est imputable au sous-traitant, les coûts d'immobilisation, de gardiennage et de protection des ouvrages restent à sa charge. Si la suspension résulte d'un événement extérieur aux deux parties, les coûts sont répartis selon les stipulations du contrat. En l'absence de stipulation, le droit commun s'applique et le litige devient inévitable. Préciser ce point dans le contrat permet d'éviter une dispute coûteuse au moment où le chantier est déjà bloqué.

La suspension des travaux prolonge-t-elle automatiquement le délai contractuel ?

Pas automatiquement en l'absence de clause le prévoyant. Si le contrat reste silencieux, le sous-traitant reste tenu par les délais initiaux, ce qui le place en situation de retard imputable au donneur d'ordre dès la reprise. Pour éviter ce paradoxe, la clause doit prévoir explicitement que la durée de suspension, lorsqu'elle est imputable au donneur d'ordre ou à un cas extérieur, s'ajoute de plein droit au planning contractuel, sans qu'un avenant soit nécessaire.

Combien de temps peut durer une suspension avant qu'elle ne soit assimilée à une résiliation de fait ?

La loi ne fixe pas de seuil, mais la jurisprudence considère qu'une suspension prolongée sans perspective de reprise peut être requalifiée en résiliation unilatérale déguisée, ouvrant droit à indemnisation pour le sous-traitant. En pratique, au-delà de 30 jours consécutifs sans remédiation, le risque de requalification augmente sensiblement. La clause doit donc fixer un délai au-delà duquel le donneur d'ordre peut prononcer formellement la résiliation pour faute, ce qui coupe court à toute ambiguïté.
