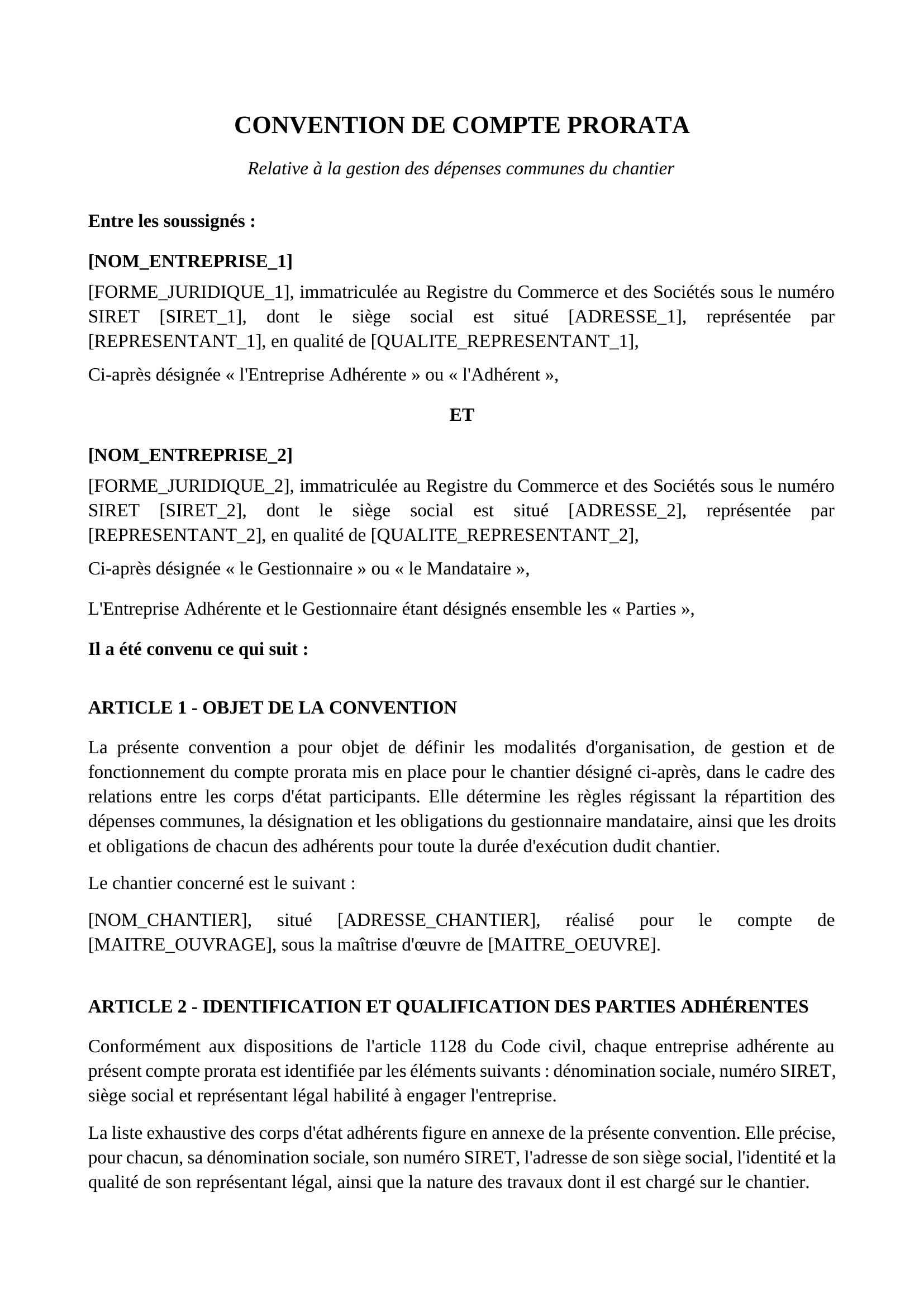

Contrat organisant entre corps d'état le financement et la répartition des dépenses communes d'un chantier.

Télécharger

Sur un chantier multi-lots, les dépenses communes (nettoyage, bungalows, clôtures, eau, électricité de chantier...) ne peuvent pas être imputées à un seul sous-traitant. Sans règle écrite, la répartition devient source de conflits entre corps d'état, de factures contestées, et parfois de blocages en fin de chantier.

À qui s'adresse ce modèle ?

  • Entreprises générales et maîtres d'œuvre coordonnant plusieurs sous-traitants sur un même chantier
  • Responsables travaux et conducteurs de travaux qui gèrent les dépenses communes
  • Services achats et juridiques qui encadrent contractuellement les relations avec les corps d'état

Ce que couvre ce modèle

  • Désignation du gestionnaire du compte prorata (entreprise pilote ou maître d'œuvre)
  • Liste exhaustive des dépenses éligibles au compte commun
  • Clé de répartition entre corps d'état : critères et modalités de calcul
  • Modalités d'appel de fonds, de paiement et de justification des dépenses
  • Procédure de clôture du compte en fin de chantier et règlement du solde
  • Règles de contestation et de résolution des désaccords entre participants
Nous n'avons pas pu confirmer votre inscription.
Votre inscription est confirmée.

Dès qu'un chantier réunit plusieurs corps d'état, la question des dépenses communes se pose. Nettoyage des parties communes, conteneurs à déchets, installation de bungalows, branchements eau et électricité provisoires, clôtures de chantier : ces prestations bénéficient à tous les intervenants, mais aucun sous-traitant ne peut être tenu seul d'en assumer le coût. La convention de compte prorata est le seul instrument juridique qui permet d'organiser ce financement collectif de manière transparente et opposable à chacun.

Sans cette convention, vous vous exposez à des refus de paiement, des retenues unilatérales sur situations de travaux, et des contentieux en fin de chantier qui bloquent la réception. Elle est donc indispensable sur tout chantier d'une certaine ampleur faisant intervenir au moins deux corps d'état.

Ce qu'est un compte prorata

Le compte prorata est un mécanisme contractuel par lequel les entreprises intervenant sur un même chantier se regroupent pour financer ensemble les dépenses communes. Il est géré par une entreprise désignée comme gestionnaire (souvent l'entreprise générale ou le gros œuvre) qui avance les dépenses, tient la comptabilité du compte, et répartit les charges entre participants selon une clé de répartition convenue à l'avance.

Ce mécanisme n'est pas imposé par la loi : il repose entièrement sur la convention signée par les parties. C'est pourquoi la rédaction de ce document est déterminante. Une convention imprécise ou incomplète génère exactement les conflits qu'elle est censée éviter.

Les dépenses couvertes par le compte commun

La convention doit lister avec précision les postes pris en charge par le compte. Les dépenses classiquement incluses sont :

  • L'installation et l'entretien des bungalows, vestiaires et réfectoires de chantier
  • Le nettoyage courant et le nettoyage final des parties communes
  • Les branchements provisoires en eau et en électricité
  • La location et l'entretien des clôtures et barrières de sécurité
  • La gestion des conteneurs et l'évacuation des déchets communs
  • Les équipements de signalisation et de sécurité collective

Tout ce qui est propre à un lot spécifique reste à la charge du sous-traitant concerné et n'entre pas dans le compte. Cette frontière doit être tracée clairement dans la convention, car elle est systématiquement contestée si elle reste floue.

La clé de répartition : un point de vigilance majeur

Plusieurs méthodes de répartition coexistent sur le marché :

  • Au prorata du montant de marché : chaque corps d'état contribue proportionnellement au montant de son contrat. Simple à calculer, mais peut désavantager les petits lots.
  • Au prorata du temps de présence : la contribution est proportionnelle à la durée d'intervention sur le chantier. Plus équitable sur les chantiers avec un phasage prononcé.
  • Clé mixte : combinaison des deux critères précédents, avec des pondérations définies dans la convention.

Quelle que soit la méthode retenue, elle doit être fixée avant le démarrage des travaux et acceptée par tous les corps d'état concernés. Modifier la clé en cours de chantier sans accord unanime est une source quasi certaine de litige. Consultez notre article sur le suivi de chantier pour structurer le pilotage de ces dépenses dans la durée.

Les obligations du gestionnaire du compte

L'entreprise gestionnaire du compte prorata assume des obligations précises que la convention doit formaliser :

  • Tenir une comptabilité séparée et traçable des dépenses du compte
  • Émettre des appels de fonds périodiques justifiés par des pièces comptables
  • Répondre aux demandes de justification des autres corps d'état
  • Clôturer le compte à la fin du chantier et restituer les éventuels excédents

Le gestionnaire ne peut pas utiliser le compte prorata pour se rembourser des dépenses qui lui sont propres. Cette règle, évidente en théorie, est souvent source de tensions lorsque la convention ne définit pas précisément les dépenses éligibles. Pour encadrer l'ensemble de vos relations contractuelles avec vos sous-traitants, la gestion des contrats AddWorking permet de centraliser et de suivre tous vos documents contractuels depuis un seul outil.

Clôture du compte et règlement du solde

La clôture du compte prorata intervient à la fin du chantier, après réception des travaux. Le gestionnaire établit un décompte définitif et le soumet à l'ensemble des participants. Chaque corps d'état dispose d'un délai, fixé dans la convention, pour contester ce décompte.

Si le compte est excédentaire, le surplus est restitué aux participants au prorata de leurs versements. S'il est déficitaire, un appel de fonds complémentaire est émis. La convention doit prévoir la procédure de règlement des désaccords sur le décompte final, idéalement avec un mécanisme de médiation avant tout recours judiciaire.

Pour structurer vos documents de clôture de chantier, consultez la bibliothèque de modèles de contrats qui regroupe l'ensemble des modèles utiles de l'ouverture à la réception du chantier.

Les erreurs les plus fréquentes

  • Ne pas signer la convention avant le démarrage : une convention signée après le début des travaux est difficile à imposer à un sous-traitant qui conteste sa contribution.
  • Lister les dépenses de manière trop générique : "frais communs de chantier" ne suffit pas. Chaque poste doit être nommé et délimité.
  • Omettre les modalités de contestation : sans procédure écrite, chaque désaccord sur une dépense devient un blocage.
  • Confier la gestion à une entreprise sans lui donner les moyens de tenir la comptabilité : le gestionnaire doit disposer d'un accès aux pièces justificatives et d'un outil de suivi, même simple.

Pour sécuriser l'ensemble de vos relations avec vos sous-traitants au-delà du seul compte prorata, consultez notre guide sur les documents obligatoires pour sous-traiter et notre article sur comment sécuriser un contrat de sous-traitance.

Sommaire

Questions fréquentes

La convention de compte prorata est-elle obligatoire sur tous les chantiers ?

Non, elle n'est pas imposée par la loi. Son utilisation est laissée à l'initiative des parties. En pratique, elle est indispensable dès que plusieurs corps d'état interviennent sur un même chantier et partagent des installations communes : sans convention écrite, aucune répartition de charges n'est opposable aux sous-traitants qui refusent de payer.

Qui peut être désigné gestionnaire du compte prorata ?

En principe, n'importe quel corps d'état présent sur le chantier. Le gestionnaire est le plus souvent l'entreprise générale ou le lot gros œuvre, car il est présent sur l'ensemble de la durée du chantier et dispose des moyens logistiques pour gérer les installations communes. La désignation doit figurer explicitement dans la convention, avec les droits et obligations qui en découlent.

Que se passe-t-il si un sous-traitant refuse de signer la convention ?

Un sous-traitant qui refuse de signer n'est pas lié par la convention et peut contester toute demande de contribution. Pour éviter cette situation, la signature de la convention de compte prorata doit être imposée comme condition préalable à l'entrée sur le chantier, et mentionnée dans le contrat de sous-traitance lui-même. Un refus en cours de chantier expose le sous-traitant à des retenues sur ses situations de travaux, à condition que cette possibilité soit prévue contractuellement.

Comment contester le décompte final du compte prorata ?

La convention doit prévoir un délai de contestation, généralement 15 à 30 jours après réception du décompte, et une procédure de traitement des réclamations. En l'absence de contestation dans ce délai, le décompte est réputé accepté. Si le désaccord persiste après la procédure amiable prévue dans la convention, les parties peuvent saisir le tribunal compétent ou recourir à la médiation de la construction.
