Résiliation pour faute

Clause autorisant le donneur d'ordre à rompre le contrat en cas de manquement grave du sous-traitant, avec procédure et conséquences encadrées.

Télécharger

Un sous-traitant qui accumule les retards, ignore les mises en demeure ou met en danger la sécurité du chantier ne peut pas être toléré indéfiniment. Mais rompre un contrat sans cadre juridique précis expose le donneur d'ordre à un recours en résiliation abusive, avec des conséquences financières potentiellement lourdes. La clause de résiliation pour faute établit les règles du jeu à l'avance : quels manquements la déclenchent, quelle procédure respecter, et quelles en sont les conséquences pour chaque partie.

À qui s'adresse ce modèle ?

  • Entreprises générales et maîtres d'ouvrage gérant des sous-traitants sur des chantiers à enjeux
  • Responsables achats et juristes souhaitant sécuriser les sorties de contrat difficiles
  • Conducteurs de travaux confrontés à des sous-traitants défaillants en cours de chantier
  • Tout donneur d'ordre en BTP, facility management ou industrie souhaitant structurer ses leviers de rupture contractuelle

Ce que couvre ce modèle

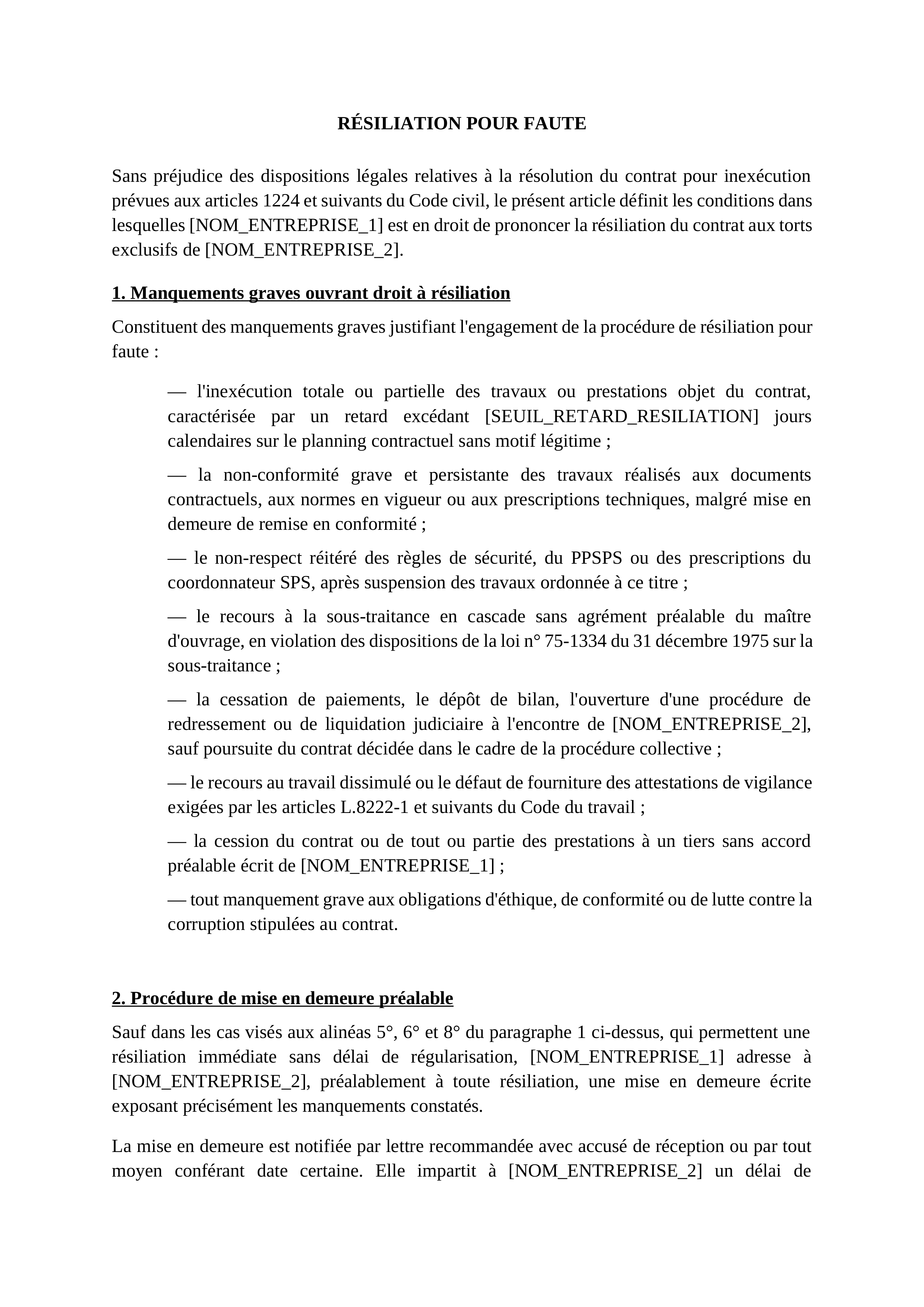

  • Liste limitative des manquements graves ouvrant droit à résiliation (retard persistant, non-conformité, défaut d'assurance, travail dissimulé, atteinte à la sécurité)
  • Procédure de mise en demeure préalable avec délai de régularisation
  • Modalités de résiliation aux torts exclusifs du sous-traitant et conséquences financières
  • Sort des travaux en cours, des équipements et des acomptes versés à la date de résiliation
  • Articulation avec les autres clauses de sanction (pénalités, suspension, retenue de garantie)
  • Indemnisation du donneur d'ordre en cas de surcoût lié au remplacement du sous-traitant
Nous n'avons pas pu confirmer votre inscription.
Votre inscription est confirmée.

Mettre fin à un contrat de sous-traitance est une décision lourde, surtout en cours de chantier. Pourtant, maintenir un sous-traitant défaillant coûte souvent plus cher que de le remplacer : retards en cascade, malfaçons à reprendre, responsabilités qui s'accumulent. La clause de résiliation pour faute donne au donneur d'ordre un levier clair et juridiquement solide pour agir sans s'exposer à un recours en rupture abusive. Mais sa rédaction conditionne directement son efficacité.

Ce que recouvre la notion de faute dans ce contexte

La résiliation pour faute n'est pas une résiliation de convenance. Elle suppose un manquement suffisamment grave pour justifier la rupture immédiate ou à court terme du contrat. En l'absence de définition contractuelle, c'est le juge qui apprécie la gravité du manquement, avec une marge d'incertitude importante pour le donneur d'ordre.

Une clause bien rédigée liste limitativement les manquements qui ouvrent droit à résiliation pour faute. On distingue généralement deux niveaux.

Les manquements graves justifiant une résiliation après mise en demeure restée sans effet : retard persistant sur le planning contractuel au-delà d'un seuil défini, non-conformité répétée des travaux malgré notification, défaut de production des documents obligatoires (attestation URSSAF, assurance décennale, Kbis), sous-traitance non déclarée contraire aux stipulations du contrat. Pour chacun de ces cas, une mise en demeure avec délai de régularisation précède la résiliation.

Les manquements graves justifiant une résiliation immédiate sans mise en demeure préalable : situation de travail dissimulé avérée, danger immédiat pour la sécurité des personnes sur le chantier, condamnation pénale du sous-traitant en lien avec l'activité, cessation d'activité ou ouverture d'une procédure collective. Ces cas d'urgence doivent être expressément listés dans le contrat pour que la résiliation immédiate soit juridiquement opposable. Pour approfondir les risques liés au travail dissimulé, consultez notre article sur les sanctions travail dissimulé.

La procédure de mise en demeure : le passage obligé

Sauf pour les cas de résiliation immédiate, la mise en demeure est un préalable incontournable. Elle remplit deux fonctions : donner au sous-traitant une dernière chance de se mettre en conformité, et constituer la preuve documentaire que le donneur d'ordre a respecté une procédure contradictoire avant de rompre.

La mise en demeure doit être adressée par écrit, avec accusé de réception, et mentionner précisément : la nature du manquement constaté, les références contractuelles qui le définissent comme grave, le délai accordé pour régulariser (généralement 8 à 15 jours selon la nature du manquement), et la conséquence explicite en cas de non-régularisation dans ce délai.

Un délai trop court fragilise la procédure si le juge l'estime déraisonnable au regard de la complexité de la régularisation attendue. Un délai trop long aggrave le préjudice sur le chantier. La clause doit donc prévoir des délais différenciés selon le type de manquement : 48 heures pour un manquement sécurité, 8 jours pour un défaut documentaire, 15 jours pour un retard d'exécution.

La résiliation aux torts exclusifs : effets et conséquences

Lorsque la résiliation est prononcée aux torts exclusifs du sous-traitant, plusieurs conséquences patrimoniales s'enchaînent et doivent être anticipées dans le contrat.

Le sort des travaux en cours. À la date de résiliation, un état contradictoire des travaux réalisés est dressé. Le sous-traitant est rémunéré pour les seuls travaux achevés et conformes, à l'exclusion de toute indemnité de rupture. Les travaux non conformes font l'objet d'une déduction ou sont mis à la charge du sous-traitant si des reprises s'imposent.

Le surcoût de remplacement. Si le donneur d'ordre doit faire appel à un nouveau sous-traitant à des conditions tarifaires moins favorables, la différence de coût est imputable au sous-traitant défaillant. La clause doit le prévoir expressément et préciser les modalités de justification du surcoût (devis comparatifs, bon de commande du remplaçant). Cet aspect est souvent négligé à la rédaction et devient le principal point de litige en cas de contentieux.

La libération des retenues et cautions. En cas de résiliation aux torts exclusifs du sous-traitant, la retenue de garantie n'est pas restituée avant la levée complète des réserves sur les travaux réalisés. La caution bancaire éventuellement constituée peut être appelée pour couvrir les frais de reprise et le surcoût de remplacement. Le contrat doit articuler ces mécanismes de façon cohérente.

L'évacuation du chantier. La clause doit préciser le délai dans lequel le sous-traitant doit évacuer son matériel, ses équipements et son personnel du chantier après notification de la résiliation. Un délai de 48 à 72 heures est habituel pour les petits chantiers ; une semaine peut être accordée pour les installations importantes. Passé ce délai, le donneur d'ordre peut faire procéder à l'évacuation aux frais du sous-traitant.

Pour structurer l'ensemble de cette gestion contractuelle, notre guide sur comment gérer ses contrats de sous-traitance et notre article sur la sécurisation d'un contrat de sous-traitance apportent un cadre complet.

Erreurs fréquentes à éviter

  • Rédiger une liste de manquements trop vague ("tout manquement aux obligations contractuelles") : le juge l'interprétera restrictivement et la résiliation pourra être requalifiée en rupture abusive.
  • Omettre de distinguer résiliation immédiate et résiliation après mise en demeure : sans cette distinction, la résiliation immédiate en cas de danger sécurité sera exposée à contestation.
  • Ne pas prévoir le sort du matériel et des approvisionnements en cours : un sous-traitant qui laisse son matériel sur le chantier après résiliation crée un blocage opérationnel coûteux.
  • Confondre résiliation pour faute et résiliation de plein droit : la première est unilatérale et judiciellement contrôlée, la seconde est automatique à la survenance d'un événement défini. Les deux peuvent coexister dans le même contrat pour des situations différentes.

La bibliothèque de modèles de contrats d'AddWorking propose des clauses articulées entre elles pour couvrir l'ensemble du cycle de vie du contrat de sous-traitance, de la prise d'effet à la clôture.

Sommaire

Questions fréquentes

Quels manquements justifient une résiliation pour faute sans mise en demeure préalable ?

Trois situations permettent généralement de s'en dispenser : le danger immédiat pour la sécurité des personnes sur le chantier, le travail dissimulé avéré, et l'ouverture d'une procédure collective contre le sous-traitant. Dans ces cas, la mise en demeure préalable n'est pas exigée par la jurisprudence dès lors que le contrat le prévoit expressément. Hors de ces situations, l'omettre expose le donneur d'ordre à une requalification en rupture abusive, même si le manquement est réel.

Le sous-traitant peut-il réclamer une indemnité de rupture en cas de résiliation pour faute à ses torts exclusifs ?

Non, à condition que la résiliation soit régulièrement prononcée selon la procédure contractuelle et que les manquements soient établis. Le sous-traitant est rémunéré pour les seuls travaux réalisés et conformes à la date de résiliation, sans indemnité de rupture ni manque à gagner. En revanche, si le donneur d'ordre ne respecte pas la procédure prévue au contrat, la résiliation peut être requalifiée en rupture abusive et ouvrir droit à indemnisation, même si le sous-traitant était effectivement défaillant.

Comment évaluer et récupérer le surcoût lié au remplacement du sous-traitant défaillant ?

Il faut documenter rigoureusement la différence entre le montant restant dû au sous-traitant initial pour les travaux non réalisés et le coût effectif du remplacement. Deux ou trois devis comparatifs obtenus auprès d'entreprises de même catégorie, puis le bon de commande du sous-traitant remplaçant, constituent les pièces justificatives à conserver. Ce surcoût est ensuite mis en recouvrement par voie de compensation sur les sommes dues, ou par assignation si le sous-traitant ne reconnaît pas sa dette.

Que se passe-t-il si le sous-traitant conteste la résiliation pour faute devant le tribunal ?

Le juge examine la réalité du manquement, la proportionnalité de la sanction et le respect de la procédure contractuelle. Si la clause est précise, la mise en demeure documentée et le manquement établi par des pièces écrites (comptes-rendus de chantier, constats de non-conformité, échanges email), le donneur d'ordre dispose d'une position solide. La faiblesse la plus fréquente est l'absence de traçabilité des manquements : un registre des constats, même simple, constitue souvent la pièce déterminante.
