Reporting / suivi
Clause imposant au sous-traitant des obligations de reporting, de réunions et de comptes rendus pour permettre le pilotage opérationnel du chantier.

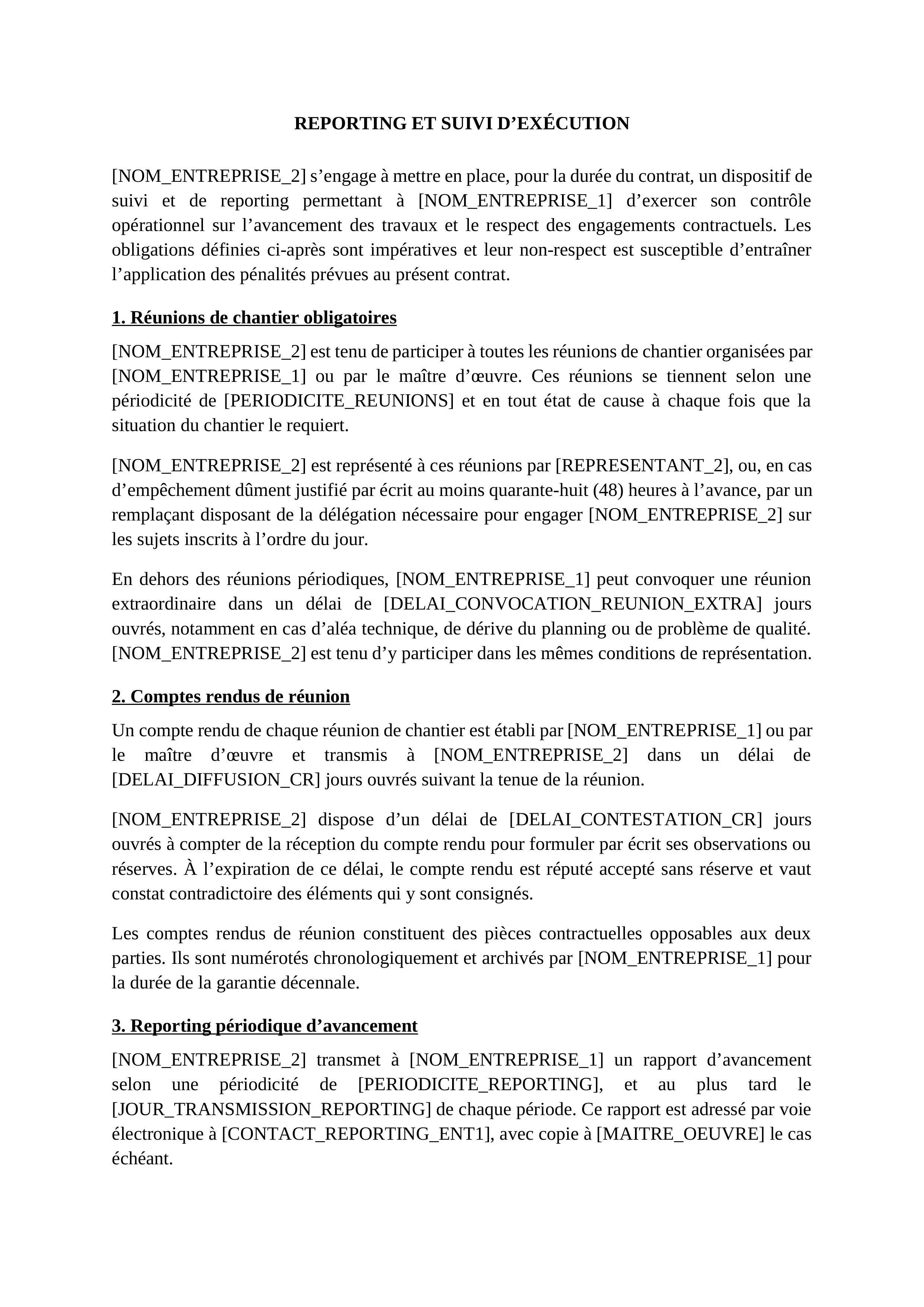

Télécharger
Piloter un chantier avec plusieurs sous-traitants sans cadre de reporting formalisé, c'est naviguer à vue. Les retards s'accumulent sans signal précoce, les problèmes de coordination émergent trop tard, et le donneur d'ordre se retrouve à gérer des crises plutôt qu'à les prévenir. La clause de reporting et suivi impose contractuellement les outils de visibilité dont vous avez besoin : fréquence des réunions, format des comptes rendus, indicateurs d'avancement à produire et délais de transmission.
À qui s'adresse ce modèle ?
- Conducteurs de travaux et chefs de projet gérant plusieurs corps d'état simultanément
- Maîtres d'ouvrage et entreprises générales souhaitant structurer le pilotage de leurs sous-traitants
- Responsables achats intégrant des obligations de suivi dans leurs contrats cadres
- Tout donneur d'ordre en BTP, facility management ou industrie où la coordination opérationnelle est critique
Ce que couvre ce modèle
- Fréquence et format des réunions de chantier obligatoires (hebdomadaire, bimensuelle, sur convocation)
- Obligations de production et de transmission des comptes rendus dans un délai défini
- Indicateurs d'avancement à renseigner (pourcentage d'avancement, jalons, points bloquants)
- Modalités de diffusion et d'archivage des comptes rendus
- Conséquences contractuelles en cas de manquement aux obligations de reporting
- Articulation avec les clauses de pénalités complémentaires et de suspension des travaux
Un sous-traitant qui avance sans rendre compte place le donneur d'ordre dans une position inconfortable : soit il multiplie les relances informelles qui n'ont aucune valeur contractuelle, soit il découvre le retard ou le problème trop tard pour agir efficacement. La clause de reporting et suivi transforme la visibilité en obligation contractuelle. Elle structure les échanges, crée une traçabilité documentaire et fournit les preuves nécessaires en cas de litige. Bien calibrée, elle ne bureaucratise pas le chantier : elle le pilote.
Pourquoi formaliser le suivi dans le contrat
Le suivi informel fonctionne tant que le chantier se déroule normalement. Dès qu'une difficulté surgit, l'absence de traces écrites devient un problème majeur. Sans compte rendu de réunion signé, sans rapport d'avancement daté, il est impossible d'établir à quel moment le donneur d'ordre a été informé d'un retard, ou de démontrer qu'un point bloquant a bien été signalé dans les délais.
La clause de reporting remplit trois fonctions distinctes.
La détection précoce des dérives. Un indicateur d'avancement transmis chaque semaine permet d'identifier un glissement de planning dès qu'il représente deux ou trois jours de retard, pas quand il atteint trois semaines. Cette détection précoce ouvre la possibilité d'actions correctives légères (ajout de ressources, réorganisation du planning partiel) avant que la dérive ne devienne structurelle.
La constitution d'une traçabilité documentaire. Les comptes rendus de réunion, les rapports d'avancement et les échanges formalisés constituent le dossier de preuve en cas de litige sur les délais, la qualité ou les responsabilités. Un suivi de chantier rigoureux est souvent la pièce décisive dans une procédure d'arbitrage ou devant le tribunal.
La responsabilisation du sous-traitant. L'obligation de produire un reporting régulier place le sous-traitant en position d'acteur qui rend compte, pas de prestataire qui livre en boîte noire. Cette posture modifie la dynamique relationnelle et incite à anticiper les problèmes plutôt qu'à les minimiser.
Les trois composantes de la clause
Les réunions de chantier obligatoires. La clause doit préciser la fréquence (hebdomadaire pour les chantiers complexes, bimensuelle pour les marchés plus simples), le lieu (chantier ou siège du donneur d'ordre), les participants obligatoires côté sous-traitant (le responsable de chantier, pas un simple représentant sans pouvoir de décision), et les conditions de convocation. Elle doit également prévoir les réunions extraordinaires, convocables par le donneur d'ordre dans un délai court (24 à 48 heures) en cas de problème urgent.
L'absence non justifiée à une réunion obligatoire doit être sanctionnée. Sans sanction prévue, l'obligation reste lettre morte. Le renvoi à la clause de pénalités complémentaires est la solution la plus cohérente : une pénalité forfaitaire par absence justifie la présence sans nécessiter une procédure lourde.
Les comptes rendus. Le compte rendu de réunion doit être produit par le sous-traitant ou par le donneur d'ordre selon ce que prévoit le contrat, et transmis à toutes les parties dans un délai défini après la réunion, généralement 48 à 72 heures. Le contrat doit préciser le format attendu (libre ou selon un modèle fourni), le mode de transmission (email, plateforme de gestion de chantier) et la procédure de validation ou d'objection.
Un point souvent négligé : le délai d'objection au compte rendu. Si une partie ne conteste pas le contenu dans le délai prévu (généralement 5 jours ouvrés), le compte rendu est réputé accepté et peut être utilisé comme preuve des engagements pris en réunion. Cette présomption d'acceptation renforce considérablement la valeur probatoire des comptes rendus.
Les indicateurs d'avancement. Au-delà des réunions, la clause peut imposer la transmission d'un rapport d'avancement hebdomadaire ou bimensuel entre les réunions. Ce rapport comprend typiquement : le pourcentage d'avancement par lot ou par phase, l'état des jalons contractuels (respecté, en retard, à risque), les points bloquants identifiés et les actions correctives engagées, les besoins en coordination avec les autres corps d'état. Ces indicateurs permettent au conducteur de travaux de consolider une vision globale du chantier sans dépendre des seules réunions.
Comment calibrer les exigences sans surcharger le chantier
Une clause de reporting trop lourde produit l'effet inverse de celui recherché : les sous-traitants la respectent en surface (rapports copiés-collés d'une semaine à l'autre, présence physique sans participation réelle) sans que la visibilité s'améliore. Quelques principes permettent de calibrer les exigences.
Adapter la fréquence à la phase du chantier. En phase de démarrage et en phase critique (gros œuvre, second œuvre sensible), un point hebdomadaire est justifié. En phase de finitions ou sur des lots moins critiques, une réunion bimensuelle suffit. La clause peut prévoir explicitement ce régime différencié selon les phases, défini en annexe planning.
Limiter les indicateurs aux données réellement utilisées. Un tableau de bord de 20 indicateurs que personne ne lit est moins utile qu'un rapport de 5 points clés consulté chaque semaine. Définissez les indicateurs avec le conducteur de travaux avant de les intégrer au contrat, et ne demandez que ce que vous comptez réellement analyser.
Prévoir un format standardisé. Fournir au sous-traitant un modèle de rapport d'avancement réduit la charge de production et garantit la comparabilité des données d'un sous-traitant à l'autre. Notre tableau de suivi de chantier peut servir de base à ce travail de standardisation.
Articulation avec les autres clauses du contrat
La clause de reporting ne fonctionne pas isolément. Elle s'articule avec plusieurs autres clauses pour former un dispositif cohérent.
Avec la clause de pénalités complémentaires : l'absence aux réunions et le défaut de transmission des rapports dans les délais déclenchent des pénalités forfaitaires.
Avec la clause de suspension des travaux : un défaut de reporting persistant peut constituer un manquement grave justifiant une mise en demeure, première étape vers une suspension.
Avec la clause de résiliation pour faute : une absence totale de reporting sur une période prolongée, malgré mise en demeure, peut caractériser un abandon de chantier ou un manquement grave aux obligations contractuelles.
Questions fréquentes
Aucun texte légal ne l'impose, mais son absence expose le donneur d'ordre à un déficit de visibilité opérationnelle et à un vide probatoire en cas de litige sur les délais ou la qualité. Dans les marchés publics, le CCAG Travaux prévoit déjà des obligations de réunions et de comptes rendus ; un contrat de sous-traitance privé a tout intérêt à s'en inspirer pour structurer les mêmes mécanismes de façon contractuelle.
Si la clause prévoit une pénalité pour défaut de transmission, elle s'applique dès le premier manquement constaté, sur notification écrite. Si le défaut se répète malgré notification, il constitue un manquement persistant pouvant justifier une mise en demeure formelle, première étape vers une suspension ou une résiliation pour faute. L'essentiel est de ne pas laisser le manquement s'installer sans réaction documentée : une tolérance de fait affaiblit la position du donneur d'ordre si le litige va plus loin.
Oui, s'il a été régulièrement transmis et que le sous-traitant n'a pas formulé d'objection dans le délai prévu par le contrat. La présomption d'acceptation tacite, prévue contractuellement, transforme l'absence de contestation en validation implicite. Pour maximiser la valeur probatoire, transmettez systématiquement les comptes rendus par email avec accusé de lecture, et conservez les preuves de transmission. Un compte rendu transmis et non contesté vaut bien davantage qu'un compte rendu signé en réunion mais jamais archivé.
La solution la plus efficace est de standardiser le format de rapport entre tous les sous-traitants et d'organiser une réunion de coordination commune plutôt que des réunions bilatérales séparées. Chaque sous-traitant présente son avancement selon le même modèle, ce qui permet au conducteur de travaux de croiser les données en temps réel et d'identifier les interfaces critiques. Le contrat de chaque sous-traitant doit mentionner l'obligation de participer aux réunions de coordination générale, en plus des éventuelles réunions bilatérales spécifiques à son lot.
Simplifiez la gestion de vos sous-traitants
Centralisez partenaires, conformité, missions et contrats dans une seule plateforme pensée pour les entreprises de toutes tailles.
