Protocole de réception de chantier

Document qui constate la fin des travaux, prononce la réception avec ou sans réserves et marque le point de départ des garanties légales décennale, biennale et de parfait achèvement.

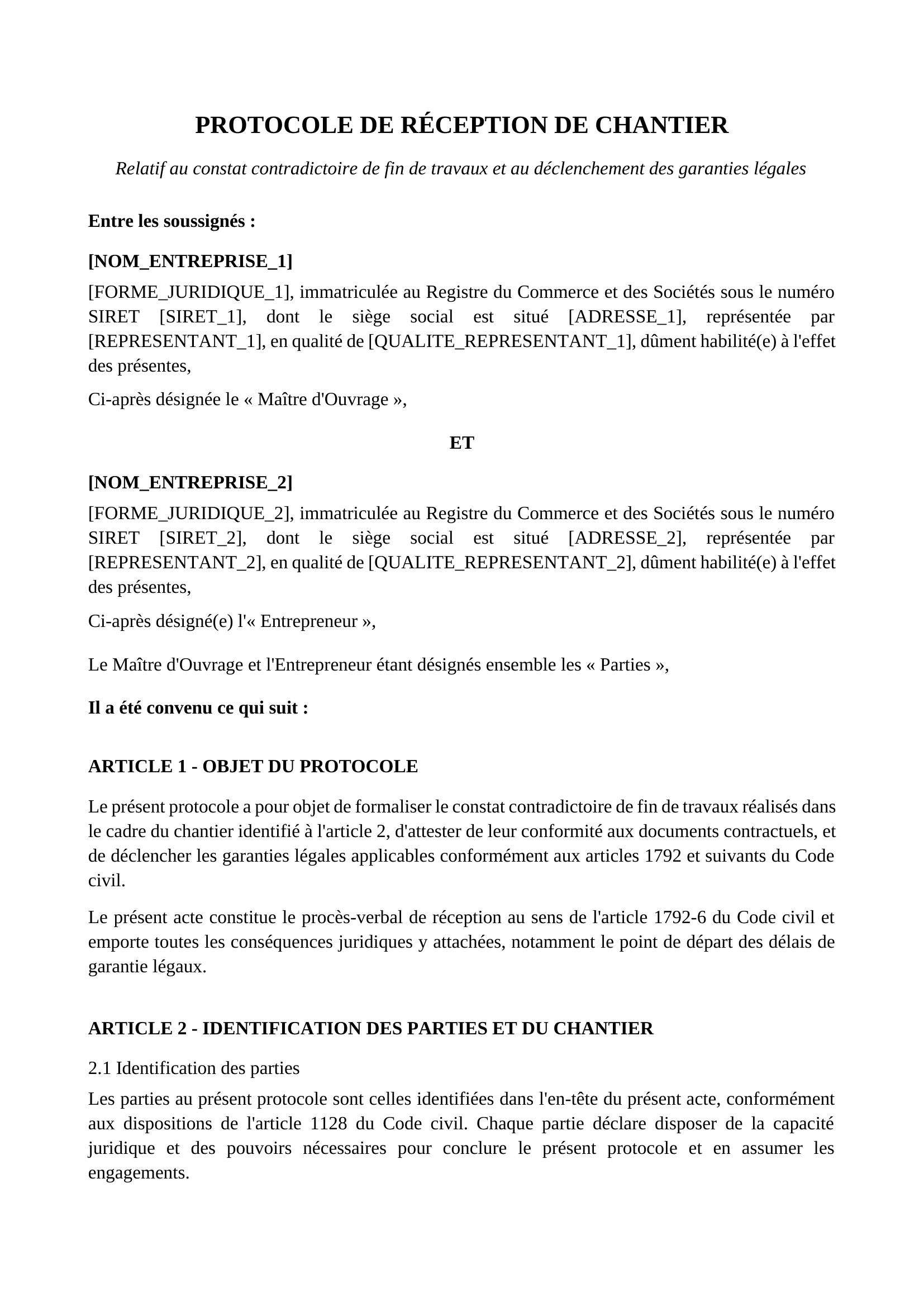

Télécharger

La réception de chantier est l'acte le plus structurant de la fin d'une opération : elle libère l'entrepreneur de sa mission, transfère la garde de l'ouvrage au maître d'ouvrage et déclenche le compte à rebours des garanties légales. Faite à l'oral ou sans formalisme, elle expose les deux parties à des litiges sur la date exacte, les désordres constatés et les responsabilités associées.

À qui s'adresse ce modèle ?

  • Maîtres d'ouvrage et maîtres d'ouvrage délégués qui réceptionnent des travaux réalisés par un ou plusieurs sous-traitants
  • Entreprises générales clôturant la relation avec un sous-traitant corps d'état à la fin de sa phase d'intervention
  • Conducteurs de travaux et directeurs de chantier qui organisent les opérations préalables à la réception
  • Responsables juridiques ou administratifs qui archivem les documents de clôture de chantier

Ce que couvre ce modèle

  • Identification complète du chantier, des parties et des travaux concernés
  • Constat de fin des travaux et décision de réception, avec ou sans réserves
  • Liste détaillée des réserves émises, avec description précise de chaque désordre ou non-conformité
  • Délais imposés au sous-traitant pour lever chaque réserve, avec date limite explicite
  • Conditions de la levée de réserves et modalités du constat contradictoire associé
  • Fixation de la date de réception et point de départ des garanties légales (parfait achèvement, biennale, décennale)
  • Signatures des parties avec date et lieu, valant accord contradictoire

Nous n'avons pas pu confirmer votre inscription.
Votre inscription est confirmée.

Beaucoup de conducteurs de travaux vivent la réception comme une visite de fin de chantier. C'est une erreur qui génère des contentieux évitables. La réception est un acte juridique unilatéral du maître d'ouvrage, qui peut intervenir avec ou sans l'accord de l'entrepreneur. Elle produit des effets immédiats et durables : transfert de la garde de l'ouvrage, point de départ des garanties légales, forclusion des vices apparents non réservés.

Un protocole de réception rédigé avec soin protège les deux parties. Le maître d'ouvrage dispose d'un document opposable listant les désordres constatés et les délais de reprise. Le sous-traitant sait exactement ce qu'on lui demande de corriger et dans quel délai. Sans document écrit signé contradictoirement, chacun dispose de sa propre version des faits.

Ce que dit la loi sur la réception

L'article 1792-6 du Code civil organise la réception et les garanties qui en découlent. Il distingue trois garanties aux durées et périmètres différents :

  • La garantie de parfait achèvement couvre pendant un an à compter de la réception tous les désordres signalés lors de la réception ou notifiés par écrit dans l'année suivante.
  • La garantie biennale (ou garantie de bon fonctionnement) couvre pendant deux ans les éléments dissociables de l'ouvrage : équipements, installations, menuiseries intérieures.
  • La garantie décennale couvre pendant dix ans les désordres compromettant la solidité de l'ouvrage ou le rendant impropre à sa destination.

La date de réception inscrite dans le protocole déclenche ces trois délais simultanément. Une date mal fixée, une réception tacite non documentée ou une réception refusée sans motif légitime peuvent compromettre l'exercice de ces garanties.

Les étapes clés d'une bonne réception

Les opérations préalables à la réception (OPR)

Avant la réception proprement dite, organisez une visite contradictoire avec le sous-traitant pour établir la liste des travaux restants et des non-conformités constatées. Ces opérations préalables permettent d'arriver à la réception avec une liste de réserves déjà instruite, ce qui réduit les désaccords sur place et accélère la signature du protocole.

La décision de réceptionner

Le maître d'ouvrage décide de réceptionner ou non. Si les travaux présentent des désordres mineurs, il peut réceptionner avec réserves. Si les désordres sont majeurs et rendent l'ouvrage impropre à sa destination, il peut refuser la réception, mais ce refus doit être motivé par écrit et proportionné à l'état réel des travaux. Un refus abusif expose le maître d'ouvrage à des pénalités et retarde le déclenchement des garanties sans bénéfice réel.

La rédaction des réserves

Chaque réserve doit être décrite avec suffisamment de précision pour être indiscutable : localisation exacte, nature du désordre, référence aux plans ou au cahier des charges si pertinent. Une réserve rédigée "peinture à reprendre" est insuffisante. "Peinture à reprendre sur face nord du mur de refend R+2, zone de 2m² environ, teinte non conforme au RAL contractuel" est exploitable.

Pour chaque réserve, le protocole fixe un délai de levée. Ce délai doit être réaliste au regard de la nature des travaux à reprendre, mais ferme. Prévoyez une date limite explicite plutôt qu'un délai relatif ("30 jours à compter de la réception") pour éviter tout litige sur le point de départ.

La levée de réserves

La levée de réserves fait l'objet d'une visite contradictoire distincte, dont le compte rendu est annexé au protocole de réception initial. Ce document constate que chaque réserve a été levée de manière satisfaisante ou qu'elle ne l'a pas été, ce qui ouvre droit à d'autres recours. La levée de réserves ne modifie pas la date de réception : les garanties ont commencé à courir dès la signature du protocole initial.

Les points de vigilance à ne pas négliger

La réception partielle. Sur un chantier multi-corps d'état, vous pouvez être amené à réceptionner les travaux d'un sous-traitant avant la fin du chantier global. Cette réception partielle doit être documentée avec la même rigueur que la réception finale, en précisant exactement le périmètre des travaux concernés. Elle déclenche les garanties pour ce périmètre uniquement.

La réception tacite. Si le maître d'ouvrage prend possession de l'ouvrage sans émettre de réserves, les tribunaux peuvent reconnaître une réception tacite y compris en l'absence de tout document signé. Cette situation est défavorable au maître d'ouvrage car elle prive de tout fondement les réserves qu'il n'a pas formulées. Le protocole écrit est la seule protection fiable contre ce risque.

Les désordres réservés versus les vices cachés. Les vices apparents non réservés lors de la réception ne peuvent plus être invoqués après la signature du protocole. Seuls les désordres qui n'étaient pas décelables lors de la réception restent couverts par la garantie décennale. Soyez rigoureux dans votre liste de réserves : tout ce que vous voyez et n'inscrivez pas est définitivement abandonné.

L'articulation avec le contrat de sous-traitance. Le protocole de réception s'inscrit dans la continuité du contrat de sous-traitance BTP. Vérifiez que les délais de levée de réserves sont cohérents avec les délais de paiement du solde et les conditions de libération de la retenue de garantie prévus au contrat. Un protocole mal articulé avec le contrat crée des incohérences que le sous-traitant peut utiliser pour retarder les reprises.

Réception et libération de la retenue de garantie

La retenue de garantie - généralement 5 % du montant des travaux - est libérée à la levée des réserves ou, à défaut, à l'expiration du délai d'un an de garantie de parfait achèvement. Le protocole de réception et le compte rendu de levée de réserves sont les pièces qui déclenchent cette libération. Conservez-les avec le dossier financier du chantier.

Pour gérer l'ensemble du cycle contractuel, du contrat initial au protocole de réception , la gestion des contrats AddWorking centralise vos documents, horodate les échanges et vous alerte sur les échéances à venir. Le tableau de suivi de chantier vous permet par ailleurs de suivre l'avancement des levées de réserves par sous-traitant et par lot.

Sommaire

Questions fréquentes

La réception de chantier doit-elle obligatoirement faire l'objet d'un document écrit ?

La loi n'impose pas de forme particulière à la réception : elle peut théoriquement être tacite ou verbale. En pratique, l'absence d'écrit expose le maître d'ouvrage à des litiges majeurs sur la date exacte de réception, les réserves émises et le point de départ des garanties. Les tribunaux reconnaissent régulièrement des réceptions tacites à partir de la prise de possession des lieux, ce qui prive le maître d'ouvrage de tout recours sur les désordres visibles. Le protocole écrit signé contradictoirement est la seule manière de sécuriser ces éléments.

Peut-on refuser de réceptionner des travaux présentant des réserves ?

Le refus de réception n'est juridiquement fondé que si les désordres rendent l'ouvrage impropre à sa destination ou compromettent sa solidité. Des malfaçons mineures ou des finitions incomplètes ne justifient pas un refus : la réception avec réserves est la réponse adaptée. Un refus abusif peut engager la responsabilité du maître d'ouvrage et retarder le déclenchement des garanties sans bénéfice réel. Si vous refusez, motivez votre décision par écrit de manière précise et proportionnée.

La levée de réserves change-t-elle la date de départ des garanties légales ?

Non. Les garanties légales -- parfait achèvement, biennale, décennale -- commencent à courir à la date de réception inscrite dans le protocole initial, pas à la date de levée des réserves. La levée de réserves clôture les obligations de reprise du sous-traitant et conditionne la libération de la retenue de garantie, mais elle n'a aucun effet sur les délais des garanties légales. C'est une confusion fréquente qui peut amener à croire, à tort, que les délais recommencent après les reprises.

Comment gérer la réception quand plusieurs sous-traitants interviennent sur le même chantier ?

Chaque sous-traitant doit faire l'objet d'un protocole de réception distinct, limité au périmètre de ses propres travaux. La réception du lot gros œuvre n'engage pas le sous-traitant en plomberie sur les désordres qui ne relèvent pas de son lot. Organisez les réceptions par corps d'état dès que chaque lot est achevé, plutôt que d'attendre la fin du chantier global : cela clarifie les responsabilités, déclenche les garanties au bon moment et libère les retenues de garantie sans bloquer l'ensemble de l'opération.
