Clause
Contractualisation

Prise d'effet

Clause fixant la date à partir de laquelle les obligations du contrat de sous-traitance deviennent applicables pour chacune des parties.

Télécharger

Un contrat signé n'est pas nécessairement un contrat entré en vigueur. La date de signature, la date de réception de l'ordre de service, la levée d'une condition suspensive : autant de points de départ possibles qui, sans clause explicite, alimentent des contestations sur le début des obligations de chaque partie.

À qui s'adresse ce modèle ?

  • Donneurs d'ordre et entreprises générales qui contractualisent avec des sous-traitants avant le démarrage effectif des travaux
  • Responsables achats et juristes qui sécurisent les contrats cadres et les commandes multi-lots
  • Maîtres d'ouvrage délégués dont les marchés sont subordonnés à l'obtention de financements ou d'autorisations administratives

Ce que couvre ce modèle

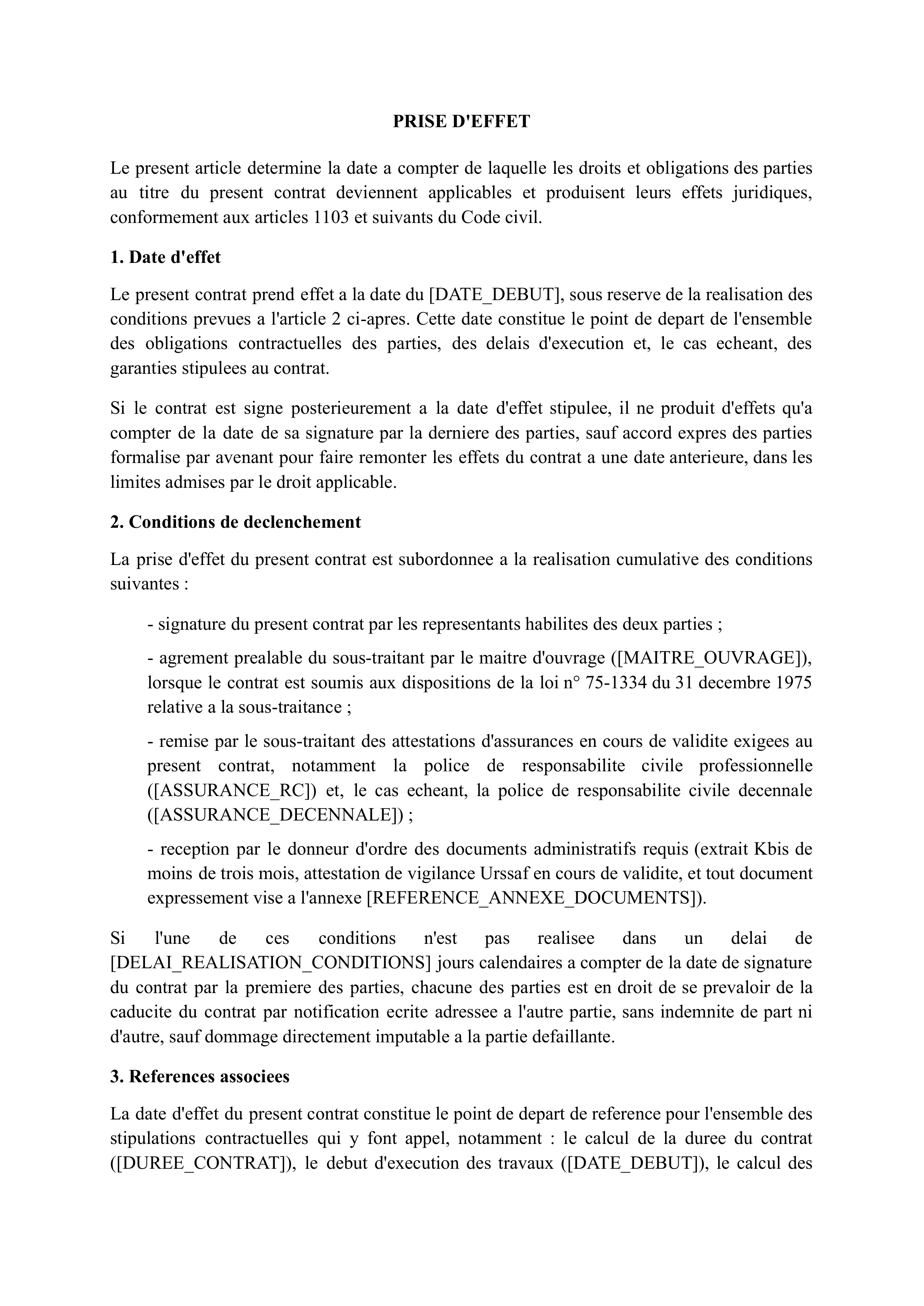

  • Définition précise de la date d'effet du contrat et des conditions qui la déclenchent
  • Articulation entre date de signature, date de notification et date de démarrage effectif des travaux
  • Prise en compte des conditions suspensives éventuelles (obtention du permis de construire, agrément du sous-traitant, ordre de service)
  • Effets de la prise d'effet sur les délais d'exécution et les obligations documentaires
  • Références croisées avec les autres clauses du contrat affectées par ce point de départ
Nous n'avons pas pu confirmer votre inscription.
Votre inscription est confirmée.

Dans un contrat de sous-traitance, la date de signature est rarement la date à partir de laquelle tout commence. Les travaux démarrent plus tard, les autorisations administratives arrivent en décalé, l'ordre de service est notifié plusieurs semaines après la contractualisation. Sans clause de prise d'effet explicite, chaque partie interprète le début de ses obligations à sa manière, et les désaccords surgissent au pire moment.

Ce que recouvre réellement la notion de prise d'effet

La prise d'effet d'un contrat désigne le moment à partir duquel les droits et obligations des parties deviennent exigibles. Elle ne se confond pas avec la date de signature, même si les deux coïncident parfois.

Quatre événements peuvent constituer le point de départ contractuel selon la configuration du chantier :

La date de signature du contrat. C'est le cas le plus simple. Dès la dernière signature apposée, le contrat produit ses effets : le sous-traitant est tenu de ses obligations de moyens, le donneur d'ordre de ses obligations de paiement et de communication des documents nécessaires à l'intervention.

La date de notification de l'ordre de service. Dans de nombreux marchés BTP, le contrat est signé en amont mais les travaux ne démarrent qu'à réception d'un ordre de service écrit. La prise d'effet est alors conditionnée à cet acte, ce qui décale le point de départ des délais d'exécution.

La levée d'une condition suspensive. Certains contrats sont conclus sous condition : obtention du permis de construire, accord de financement du maître d'ouvrage, agrément du sous-traitant par le maître d'ouvrage. Tant que la condition n'est pas levée, le contrat existe mais ne produit pas d'effets. La clause doit préciser le délai maximal d'attente au-delà duquel le contrat est caduc.

Une date calendaire fixée d'avance. Dans les marchés à planning serré, les parties peuvent convenir d'une date d'effet fixe, indépendante des événements extérieurs.

Quelle que soit l'option retenue, la clause doit la formuler sans ambiguïté et renvoyer aux documents contractuels qui en attestent : l'ordre de service signé, la notification écrite de levée de condition, ou la date expressément mentionnée dans le contrat.

Pourquoi la prise d'effet conditionne l'ensemble du contrat

Le point de départ contractuel n'est pas une formalité administrative. Il commande plusieurs mécanismes essentiels du contrat.

Les délais d'exécution. Si le contrat prévoit que les travaux doivent être achevés en douze semaines à compter de la prise d'effet, une incertitude sur cette date se répercute directement sur la date contractuelle de fin de chantier. En cas de retard, le calcul des pénalités dépend de ce point de départ. Une clause floue profite à celui qui conteste.

Les obligations documentaires. Le sous-traitant doit fournir certains documents avant de démarrer : attestation URSSAF, assurance décennale, plan de prévention. La clause de prise d'effet peut subordonner l'entrée en vigueur du contrat à la remise de ces documents, ce qui évite de se retrouver avec un sous-traitant juridiquement autorisé à intervenir mais dont les documents ne sont pas à jour. Consultez notre checklist documents obligatoires BTP pour vérifier l'exhaustivité des pièces à collecter avant tout démarrage.

Les garanties et assurances. La date à partir de laquelle les garanties contractuelles commencent à courir peut être liée à la prise d'effet du contrat ou à la réception des travaux. Ces deux dates doivent être clairement distinguées dans le contrat pour éviter toute confusion sur la période couverte.

La responsabilité en cas de sinistre. Si un dommage survient entre la signature et la prise d'effet effective, qui est responsable ? La clause doit trancher cette question, notamment lorsqu'un sous-traitant a accédé au chantier avant la date d'effet officielle du contrat.

Conditions suspensives : encadrer l'attente pour ne pas rester dans le vide

Lorsque la prise d'effet est subordonnée à une condition extérieure, le contrat se trouve dans un état intermédiaire : signé, mais pas encore opérant. Cette période d'attente doit être balisée.

Deux points méritent d'être traités explicitement dans la clause :

Le délai maximal de réalisation de la condition. Si le permis de construire n'est pas obtenu dans les trois mois suivant la signature, le contrat est-il caduc automatiquement, ou faut-il une notification expresse ? La réponse doit figurer dans le contrat. Un délai non fixé laisse les deux parties dans l'incertitude sur la durée de leur engagement.

Les obligations des parties pendant la période d'attente. Le sous-traitant peut-il prendre d'autres engagements pendant cette période ? Le donneur d'ordre peut-il solliciter des prestations préparatoires avant la levée de la condition ? Ces questions pratiques doivent trouver une réponse contractuelle.

Pour structurer l'ensemble du cycle de vie de vos contrats, de la signature à la réception, notre article sur la dématérialisation du cycle de vie des contrats détaille les bonnes pratiques à mettre en place.

Références croisées : ne pas laisser la clause de prise d'effet isolée

La prise d'effet irrigue l'ensemble du contrat. Pour qu'elle soit pleinement efficace, elle doit être cohérente avec plusieurs autres clauses :

  • La clause de durée, qui fixe le terme du contrat à partir du point de départ
  • La clause de délais d'exécution, dont le décompte commence à la prise d'effet
  • La clause de conditions suspensives, si le contrat en prévoit
  • La clause d'ordre de service, si le démarrage des travaux est conditionné à sa notification
  • La clause de pénalités de retard, dont le mécanisme dépend directement de la date contractuelle de début

Une incohérence entre ces clauses est une source de contentieux. Revoyez leur articulation à chaque modification du contrat, notamment en cas d'avenant qui décalerait la date de démarrage des travaux.

Retrouvez l'ensemble des modèles de clauses dans notre bibliothèque de contrats de sous-traitance pour construire un contrat cohérent de bout en bout.

Sommaire

Questions fréquentes

La prise d'effet d'un contrat coïncide-t-elle toujours avec la date de signature ?

Non, et c'est précisément pourquoi cette clause est utile. La date de signature atteste de l'accord des parties, mais les obligations peuvent ne devenir exigibles qu'à compter d'un événement ultérieur : réception de l'ordre de service, obtention du permis de construire, remise des documents obligatoires par le sous-traitant. En l'absence de clause explicite, c'est souvent la date de signature qui fait foi, ce qui peut créer des décalages non souhaités avec le calendrier réel du chantier.

Que se passe-t-il si la condition suspensive n'est jamais levée ?

Si le contrat ne prévoit pas de délai maximal, les parties restent théoriquement engagées indéfiniment dans l'attente de la réalisation de la condition. En pratique, cela bloque la capacité du sous-traitant à s'organiser et peut générer des demandes d'indemnisation. La clause doit fixer un délai au-delà duquel le contrat devient caduc de plein droit, avec notification à l'autre partie, pour permettre à chacun de reprendre sa liberté.

Le sous-traitant peut-il intervenir sur le chantier avant la prise d'effet du contrat ?

Techniquement oui, mais sans cadre contractuel applicable. Toute intervention avant la prise d'effet se déroule en dehors du périmètre assurantiel et de responsabilité défini par le contrat. Si un sinistre survient pendant cette période, la qualification juridique de la relation entre les parties sera incertaine. La clause de prise d'effet peut expressément interdire tout début d'intervention avant son entrée en vigueur, ou au contraire l'autoriser sous conditions précises.

Comment articuler la prise d'effet avec la notification de l'ordre de service dans un marché public ?

Dans les marchés publics, l'ordre de service de démarrage des travaux est l'acte qui déclenche officiellement les obligations d'exécution du sous-traitant. La clause de prise d'effet doit y faire expressément référence et préciser que le délai contractuel d'exécution commence à courir à compter de la date de réception de cet ordre de service, et non de la signature du contrat. Cela évite tout malentendu sur le point de départ des pénalités de retard.
