Clause
Clôture

Constat de réception

Clause formalisant la fin des travaux du sous-traitant, les conditions de tenue du constat et le contenu du procès-verbal de réception.

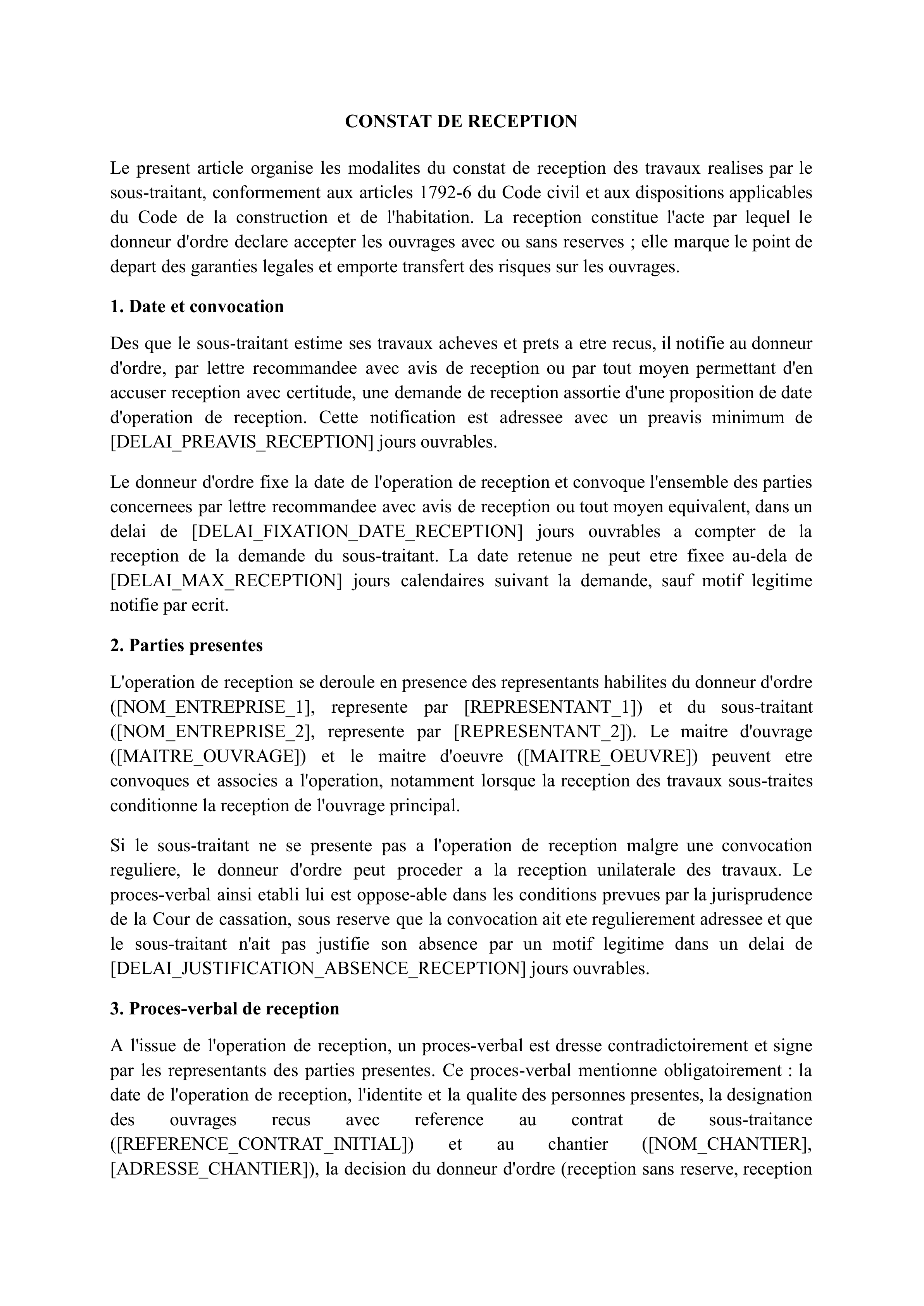

Télécharger

La réception des travaux est l'acte le plus structurant du contrat de sous-traitance : elle clôt la phase d'exécution, déclenche les garanties légales et conditionne le paiement du solde. Sans constat formalisé, chaque partie retient la date qui l'arrange, les réserves restent floues et les responsabilités en cas de désordre ultérieur deviennent impossibles à établir.

À qui s'adresse ce modèle ?

  • Entreprises générales qui réceptionnent les travaux de leurs sous-traitants avant la réception par le maître d'ouvrage
  • Conducteurs de travaux et responsables chantier qui organisent les constats de fin de lot
  • Donneurs d'ordre et maîtres d'ouvrage délégués qui supervisent des chantiers multi-corps d'état

Ce que couvre ce modèle

  • Conditions de déclenchement du constat de réception et délai de convocation des parties
  • Liste des parties devant être présentes ou représentées lors du constat
  • Structure et contenu obligatoire du procès-verbal de réception
  • Modalités de consignation des réserves et délai imparti pour leur levée
  • Effets juridiques du constat sur les garanties légales et contractuelles
  • Articulation avec la réception par le maître d'ouvrage et le dossier des ouvrages exécutés
Nous n'avons pas pu confirmer votre inscription.
Votre inscription est confirmée.

La réception des travaux est l'acte par lequel le donneur d'ordre reconnaît que le sous-traitant a exécuté sa prestation. C'est un moment charnière : il fixe la date à partir de laquelle les garanties légales commencent à courir, conditionne le règlement du solde et détermine qui supporte les risques en cas de désordre ultérieur. Pourtant, beaucoup de contrats de sous-traitance ne prévoient pas de clause dédiée au constat de réception, laissant cet acte se dérouler de manière informelle, sans procès-verbal ni liste de réserves opposable.

Réception du marché principal et réception du sous-traitant : deux actes distincts

La première confusion à dissiper est celle entre la réception des travaux par le maître d'ouvrage et la réception des travaux du sous-traitant par l'entreprise principale. Ces deux actes sont juridiquement indépendants, même s'ils sont souvent liés dans le temps.

Le sous-traitant n'est pas partie à la réception principale : c'est l'entreprise principale qui reçoit ses travaux, dans le cadre de leur relation contractuelle bilatérale. Cette réception sous-traitant peut intervenir avant, pendant ou après la réception principale, selon l'organisation du chantier et l'avancement des lots.

Dans la pratique, l'entreprise principale a intérêt à organiser la réception des travaux de chaque sous-traitant avant la réception par le maître d'ouvrage : cela lui permet d'identifier les réserves propres à chaque lot et de les imputer au bon sous-traitant. À défaut, si des désordres sont soulevés lors de la réception principale, il est souvent trop tard pour les rattacher précisément à un sous-traitant particulier.

La clause de constat de réception doit donc préciser son articulation avec la réception principale, en fixant un délai dans lequel la réception du sous-traitant doit intervenir avant celle du maître d'ouvrage.

Les conditions de déclenchement du constat

La réception ne se tient pas spontanément. Elle suppose une initiative formelle de l'une des parties. La clause doit préciser qui peut convoquer le constat et dans quelles conditions.

Deux modalités de déclenchement sont possibles.

À l'initiative du sous-traitant. C'est le cas le plus courant : le sous-traitant notifie par écrit l'achèvement de ses travaux et demande l'organisation du constat. La notification doit préciser les travaux concernés, le lot ou la tranche, et proposer une date de constat. La clause fixe alors le délai dans lequel le donneur d'ordre doit répondre à cette convocation et organiser la visite. Un délai de 8 à 15 jours ouvrés est habituel.

À l'initiative du donneur d'ordre. Dans certains cas, c'est le planning général du chantier qui impose la date de réception du sous-traitant. La clause peut prévoir que le donneur d'ordre convoque le constat à l'approche de la date prévisionnelle d'achèvement, sans attendre la notification du sous-traitant.

Dans les deux cas, la convocation doit être écrite, envoyée avec accusé de réception, et respecter un délai de prévenance suffisant pour que toutes les parties puissent s'organiser.

Les parties présentes : qui doit assister au constat

La clause doit lister les parties dont la présence est requise ou souhaitée lors du constat. Dans le cadre d'un contrat de sous-traitance, les parties directement concernées sont au minimum le représentant de l'entreprise principale et le représentant du sous-traitant, mandatés pour signer le procès-verbal.

D'autres intervenants peuvent être utilement associés selon la nature du lot :

  • Le maître d'ouvrage ou son représentant, lorsque la réception du sous-traitant précède de peu la réception principale
  • Le bureau de contrôle, pour les lots soumis à vérification technique
  • Le coordinateur SPS, pour les aspects sécurité
  • L'architecte ou le maître d'œuvre, lorsqu'il assure le suivi des travaux

La présence de ces intervenants n'est pas toujours obligatoire, mais leur participation au constat rend le procès-verbal plus solide en cas de contestation ultérieure. Elle évite surtout que des réserves soulevées ultérieurement par le maître d'ouvrage ou le bureau de contrôle ne puissent être opposées au sous-traitant sans qu'il ait eu l'occasion de les discuter.

La clause doit prévoir ce qui se passe en cas d'absence d'une partie dûment convoquée : le constat peut-il se tenir sans elle ? Le procès-verbal lui est-il opposable ? En règle générale, une partie régulièrement convoquée qui ne se présente pas sans motif légitime ne peut pas opposer son absence pour contester le procès-verbal. La clause doit l'indiquer explicitement.

Pour organiser le suivi des intervenants présents sur le chantier et leurs documents associés, notre tableau de suivi de chantier centralise les informations par lot et par sous-traitant.

Le procès-verbal de réception : ce qu'il doit impérativement contenir

Le procès-verbal est la pièce maîtresse du constat. C'est lui qui fait foi en cas de litige sur la date de réception, les réserves formulées ou leur état de levée. Sa rédaction ne doit rien laisser à l'approximation.

Un procès-verbal de réception complet doit mentionner :

  • La date et le lieu du constat
  • L'identification précise des travaux réceptionnés : lot, tranche, référence contractuelle
  • Les noms et qualités des personnes présentes, avec indication de leur mandat
  • La décision : réception sans réserve, réception avec réserves, ou refus de réception motivé
  • La liste détaillée des réserves, avec pour chacune : localisation précise, nature du désordre ou de la non-conformité, référence contractuelle ou normative, délai imparti pour la levée
  • La date de prise d'effet de la réception, qui peut différer de la date du constat si des conditions sont posées
  • Les signatures des parties présentes

L'absence de l'une de ces mentions fragilise le procès-verbal. Une réserve mal localisée ou non référencée sera difficile à faire valoir si le sous-traitant la conteste. Une date de réception absente ouvrira un débat sur le point de départ des garanties.

Consultez notre article sur le suivi de chantier pour une vision complète des bonnes pratiques de clôture d'un chantier.

Effets juridiques du constat : ce que la réception déclenche

La réception des travaux du sous-traitant produit plusieurs effets juridiques qui doivent être articulés dans la clause.

Le point de départ des garanties légales. La garantie de parfait achèvement, la garantie biennale et la garantie décennale commencent à courir à compter de la réception. La clause doit préciser si c'est la date du constat ou la date de la réception principale qui sert de référence pour chacune de ces garanties. En sous-traitance, la pratique courante est de retenir la date de réception du maître d'ouvrage comme point de départ commun, pour aligner les durées de garantie entre l'entreprise principale et le sous-traitant.

Le transfert des risques. Avant la réception, les risques pesant sur les ouvrages sont à la charge du sous-traitant. Après la réception, ils passent au donneur d'ordre. La date du constat est donc déterminante pour imputer les dommages survenus en fin de chantier.

Le déclenchement du paiement du solde. La réception sans réserve ou la levée des réserves conditionne généralement le règlement du solde contractuel. La clause doit établir ce lien explicitement et préciser le délai de paiement applicable à compter de la date de réception.

Pour sécuriser l'ensemble du dispositif contractuel autour de la réception, notre article sur la sécurisation des contrats de sous-traitance détaille les clauses à combiner pour une clôture de chantier sans litige.

Sommaire

Questions fréquentes

Le sous-traitant peut-il refuser de participer au constat de réception ?

Le sous-traitant a intérêt à participer : c'est lors du constat qu'il peut contester les réserves formulées, faire valoir que certains désordres ne relèvent pas de son lot et signer un procès-verbal qui fixe ses obligations de manière précise et limitée. Un refus de participer ne l'exonère pas de ses obligations contractuelles : si la clause prévoit que la partie convoquée absente est réputée avoir accepté le procès-verbal, son absence lui est directement opposable.

Que se passe-t-il si le donneur d'ordre refuse de tenir le constat de réception alors que les travaux sont achevés ?

Le refus du donneur d'ordre d'organiser le constat alors que le sous-traitant a notifié l'achèvement de ses travaux constitue un manquement contractuel. Dans ce cas, le sous-traitant peut mettre en demeure le donneur d'ordre de procéder au constat dans un délai fixé. À défaut, il peut faire constater l'achèvement de ses travaux par voie d'huissier et se prévaloir d'une réception tacite. La clause doit anticiper cette situation en fixant les conséquences du refus injustifié du donneur d'ordre.

Les réserves formulées lors du constat doivent-elles être levées avant le paiement du solde ?

La clause peut prévoir l'une ou l'autre des approches. La levée des réserves comme condition préalable au paiement du solde protège le donneur d'ordre mais peut bloquer la trésorerie du sous-traitant sur des points mineurs. Une alternative plus équilibrée consiste à verser le solde déduction faite d'une retenue proportionnelle aux réserves, libérée dès leur levée constatée. Cette approche est conforme aux règles sur les délais de paiement entre professionnels, qui encadrent strictement la durée des retenues.

La réception du sous-traitant sans réserve l'exonère-t-elle de toute responsabilité ultérieure ?

Non. La réception sans réserve clôt les obligations d'exécution mais ne supprime pas les garanties légales. La garantie décennale couvre pendant dix ans les désordres compromettant la solidité de l'ouvrage ou le rendant impropre à sa destination, même s'ils n'étaient pas apparents lors du constat. La garantie de parfait achèvement couvre pendant un an les désordres signalés après réception. La réception sans réserve ne protège le sous-traitant que contre les réclamations portant sur des désordres apparents qui auraient dû être relevés lors du constat.
