Clause de délais de règlement
Clause fixant les délais de paiement dus au sous-traitant, leur point de départ, les modalités de facturation et les conséquences financières d'un retard de règlement.

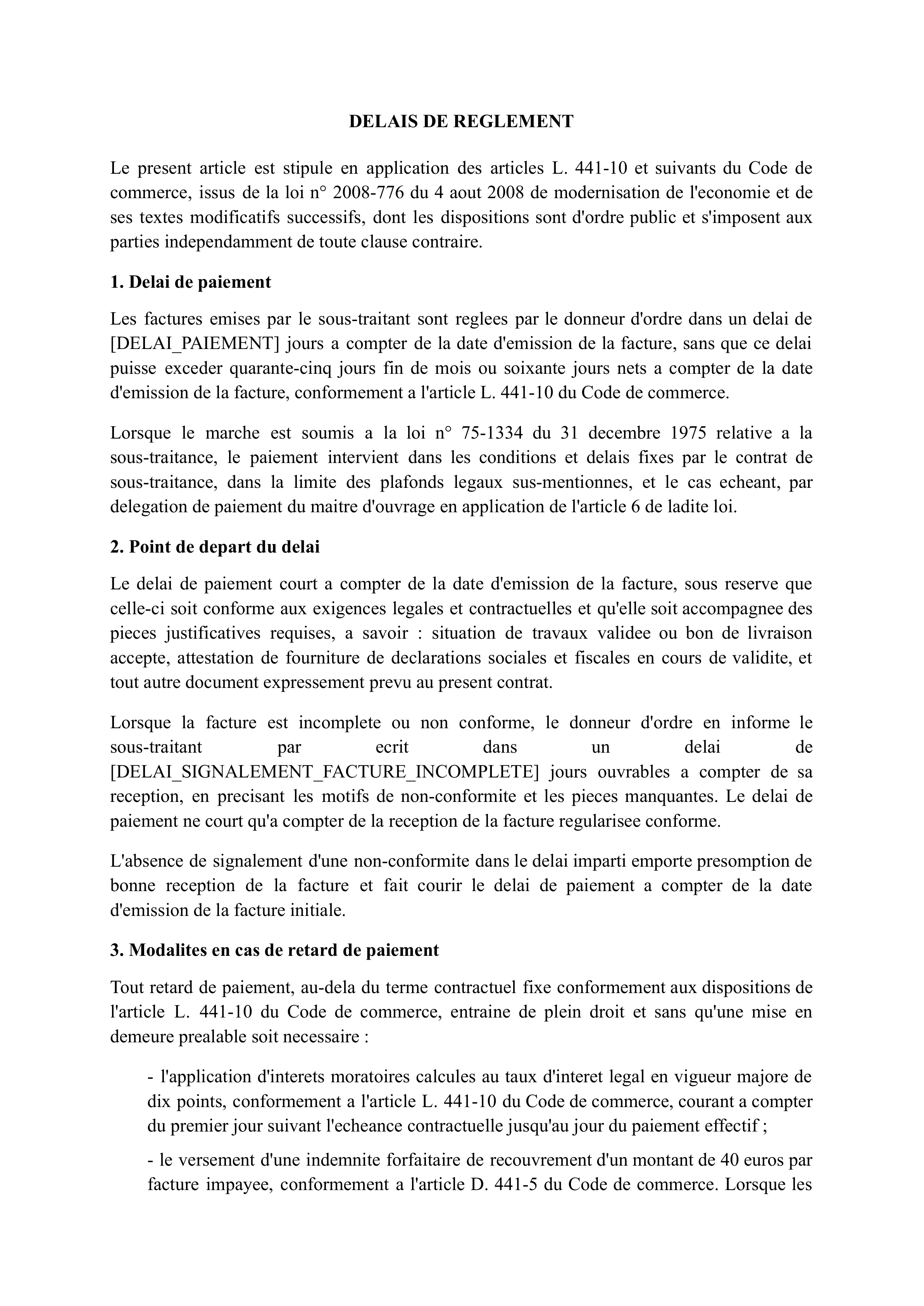

Télécharger
Le retard de paiement est l'une des premières causes de fragilité financière des sous-traitants BTP. Un donneur d'ordre qui règle à 90 jours ce que la loi plafonne à 30 ou 45 jours ne commet pas seulement une infraction : il transfère son besoin en fonds de roulement sur son sous-traitant, souvent une TPE ou une PME qui ne dispose pas des mêmes ressources pour absorber ce décalage. Une clause de délais de règlement bien rédigée fixe des règles claires, protège le sous-traitant et engage contractuellement le donneur d'ordre au-delà des seules dispositions légales.
À qui s'adresse ce modèle ?
- Sous-traitants BTP souhaitant sécuriser leurs délais de paiement par une clause contractuelle opposable
- Donneurs d'ordres qui veulent aligner leurs pratiques de paiement sur les obligations légales et éviter les litiges
- Responsables administratifs et financiers gérant les relations avec plusieurs sous-traitants sur des chantiers longue durée
- Services achats souhaitant standardiser les conditions de paiement dans leurs contrats de sous-traitance
Ce que couvre ce modèle
- Délai de paiement applicable et plafond légal selon le type de marché et la nature du sous-traitant
- Point de départ du délai : réception de la facture, validation des situations de travaux ou réception des prestations
- Procédure de facturation : fréquence, contenu obligatoire des factures, modalités de transmission
- Intérêts de retard automatiques et indemnité forfaitaire pour frais de recouvrement
- Pénalités contractuelles en cas de retard systématique ou de refus de paiement injustifié
- Articulation avec le paiement direct du maître d'ouvrage en cas de sous-traitance agréée
La loi encadre les délais de paiement entre professionnels depuis la loi de modernisation de l'économie de 2008, renforcée par l'ordonnance de 2019. Ces textes posent des plafonds impératifs que le contrat ne peut pas dépasser, mais qu'il peut utilement préciser, compléter et rendre opérationnels. Un contrat de sous-traitance qui se contente de renvoyer à "la réglementation en vigueur" sans définir le point de départ du délai, la procédure de facturation et les conséquences d'un retard laisse trop de marges d'interprétation pour être réellement protecteur.
Le cadre légal : plafonds et sanctions
L'article L441-10 du Code de commerce fixe le délai de paiement de droit commun à 30 jours à compter de la réception des marchandises ou de l'exécution de la prestation. Ce délai peut être porté contractuellement jusqu'à 60 jours à compter de la date d'émission de la facture, ou 45 jours fin de mois, sans pouvoir dépasser ces plafonds.
Pour les marchés publics, l'article L2192-10 du Code de la commande publique impose des délais spécifiques selon le type de maître d'ouvrage : 30 jours pour l'État et ses établissements publics, 30 jours pour les collectivités territoriales, 50 jours pour les établissements publics de santé. Ces délais s'appliquent en cascade : le donneur d'ordre qui intervient dans un marché public ne peut pas imposer à son sous-traitant des délais de paiement plus longs que ceux qu'il perçoit lui-même du maître d'ouvrage public.
Le dépassement de ces plafonds expose le donneur d'ordre à des sanctions administratives pouvant atteindre 75 000 euros pour une personne morale, prononcées par la DGCCRF. La clause ne peut pas écarter ces plafonds, mais elle peut descendre en dessous pour protéger davantage le sous-traitant.
Le point de départ du délai : une précision indispensable
C'est souvent là que se noue le litige. La loi prévoit que le délai court à compter de la réception de la facture ou de l'exécution de la prestation. En BTP, ces deux événements ne coïncident pas nécessairement, et la notion de "réception de la prestation" est ambiguë sur un chantier où les travaux sont exécutés de manière progressive.
La clause doit définir sans ambiguïté le point de départ du délai selon la configuration retenue :
- Facturation sur situation mensuelle : le délai court à compter de la validation écrite de la situation de travaux par le donneur d'ordre, ou à défaut de contestation dans un délai défini (généralement 10 à 15 jours ouvrés) à compter de la réception de la situation. La clause doit préciser que le défaut de réponse dans ce délai vaut validation tacite, pour éviter que le donneur d'ordre ne bloque indéfiniment la mise en paiement en ne répondant pas.
- Facturation à l'avancement par bon de livraison : le délai court à compter de la réception du bon de livraison ou du procès-verbal de réception partielle signé par les deux parties.
- Facturation globale à la réception : le délai court à compter de la date de réception des travaux consignée dans le procès-verbal, ou à compter de la levée des réserves si la réception a été prononcée avec réserves affectant la partie des travaux facturée.
Cette précision protège le sous-traitant contre une pratique courante : le donneur d'ordre qui retarde la validation des situations pour retarder mécaniquement le point de départ du délai de paiement. Consultez délais de paiement entre professionnels pour une présentation complète des règles applicables selon le type de contrat.
La procédure de facturation : fréquence et contenu
La clause doit définir le rythme de facturation : mensuel sur situation de travaux pour les chantiers longue durée, à l'avancement par bon de commande pour les prestations ponctuelles. Elle doit aussi préciser le contenu obligatoire des factures pour qu'elles soient acceptées sans délai supplémentaire : numéro et date du contrat, désignation des travaux, période couverte, montant HT et TVA, numéro SIRET, coordonnées bancaires.
Une facture incomplète ou mal adressée peut justifier un refus ou un retard de traitement. La clause doit donc préciser à quelle adresse et sous quelle forme les factures doivent être transmises (courrier, email, plateforme de dématérialisation), et indiquer que seule une contestation motivée et écrite dans le délai défini peut suspendre le point de départ du délai de paiement. Une contestation non motivée ou tardive ne suspend pas le délai.
Les intérêts de retard et l'indemnité forfaitaire
L'article L441-10 du Code de commerce prévoit que les intérêts de retard sont automatiquement dus dès le premier jour de retard, sans mise en demeure préalable. Le taux applicable est le taux d'intérêt de la Banque centrale européenne majoré de 10 points, ou un taux contractuel supérieur à ce minimum légal. La clause doit rappeler cette automaticité et préciser le taux retenu.
L'indemnité forfaitaire pour frais de recouvrement est fixée à 40 euros par facture en retard, due de plein droit dès le premier jour de dépassement. La clause doit la mentionner et peut prévoir une indemnité contractuelle supplémentaire si le recouvrement nécessite le recours à un prestataire extérieur.
Ces mécanismes légaux sont souvent ignorés en pratique car les sous-traitants n'osent pas les invoquer de peur de fragiliser la relation commerciale. La clause les rendant contractuellement explicites, ils deviennent plus facilement opposables sans que leur invocation soit perçue comme une démarche agressive.
Les pénalités contractuelles pour retard systématique
Au-delà des intérêts légaux de retard, la clause peut prévoir des pénalités contractuelles pour les situations de retard systématique ou de refus de paiement injustifié. Ces pénalités s'ajoutent aux intérêts légaux et peuvent inclure :
- une majoration du taux d'intérêt au-delà d'un certain nombre de jours de retard
- le droit pour le sous-traitant de suspendre ses travaux après mise en demeure restée sans effet, sans que cette suspension lui soit opposable au titre des pénalités de retard d'exécution
- le droit de résilier le contrat pour faute si le retard de paiement dépasse un seuil défini, généralement 60 jours au-delà du terme contractuel
Le droit de suspension des travaux pour défaut de paiement est particulièrement important. Il donne au sous-traitant un levier concret pour obtenir un règlement sans devoir aller jusqu'à la résiliation. La clause doit en définir les conditions d'exercice : mise en demeure préalable avec délai de réponse, notification écrite de la suspension, reprise des travaux conditionnée au paiement effectif des sommes dues. Consultez sécuriser un contrat de sous-traitance pour articuler ce droit de suspension avec les autres mécanismes de protection du contrat.
Articulation avec le paiement direct du maître d'ouvrage
Lorsque le sous-traitant est agréé par le maître d'ouvrage, ses demandes de paiement direct obéissent à une procédure distincte régie par la loi du 31 décembre 1975. La clause de délais de règlement doit préciser comment elle s'articule avec ce mécanisme : les délais contractuels s'appliquent aux paiements effectués par le donneur d'ordre, et les délais légaux du paiement direct s'appliquent aux demandes adressées directement au maître d'ouvrage. En cas de paiement direct, le donneur d'ordre est déchargé à hauteur des sommes versées par le maître d'ouvrage au sous-traitant. La gestion des contrats AddWorking permet de centraliser le suivi des situations de paiement et des délais pour chaque sous-traitant du panel.
Les erreurs à éviter
Retarder la validation des situations pour repousser le point de départ du délai. Cette pratique est courante mais juridiquement risquée. Si la clause prévoit une validation tacite au-delà d'un délai défini, elle se retourne contre le donneur d'ordre qui n'a pas répondu dans les temps.
Prévoir un délai supérieur aux plafonds légaux. Une clause fixant un délai de 90 jours dans un contrat de droit commun est nulle de plein droit pour la partie excédant 60 jours. Le donneur d'ordre ne peut pas s'en prévaloir, et s'expose aux sanctions de la DGCCRF.
Omettre la procédure de contestation des factures. Sans procédure définie, le donneur d'ordre peut contester une facture à tout moment pour bloquer le délai de paiement. La clause doit fixer un délai maximal de contestation et préciser qu'une contestation partielle n'affecte pas l'obligation de payer la partie non contestée.
Ne pas prévoir le droit de suspension des travaux. Sans ce levier, le sous-traitant doit choisir entre continuer à travailler sans être payé ou résilier le contrat. La suspension est un outil intermédiaire essentiel que seule une clause dédiée peut lui conférer.
Questions fréquentes
Les deux points de départ sont prévus par la loi, et c'est la clause contractuelle qui tranche. En l'absence de stipulation contraire, le délai court à compter de la date d'exécution de la prestation ou de la réception des marchandises. En BTP, où les travaux sont progressifs, il est indispensable que la clause définisse précisément cet événement : validation de la situation mensuelle, procès-verbal de réception partielle, ou levée des réserves selon les cas. Une clause imprécise sur ce point génère des litiges récurrents sur la date d'échéance de chaque paiement.
Ils sont automatiques dès le premier jour de retard, sans mise en demeure préalable, en application de l'article L441-10 du Code de commerce. Le sous-traitant n'a pas à les réclamer formellement pour qu'ils soient dus : ils courent de plein droit. En pratique, leur application effective nécessite de les facturer, ce qui implique de calculer le nombre de jours de retard et d'appliquer le taux légal ou contractuel. L'indemnité forfaitaire de 40 euros par facture en retard est également due de plein droit, sans réclamation préalable.
Oui, à condition que le contrat le prévoie et que la procédure définie par la clause soit respectée : mise en demeure écrite avec délai de réponse, absence de paiement ou de contestation motivée dans ce délai, puis notification écrite de la suspension. Sans clause prévoyant ce droit, la suspension des travaux peut être analysée comme une inexécution contractuelle du sous-traitant, qui s'expose alors à des pénalités de retard pour la période de suspension. La clause de suspension pour défaut de paiement est donc indispensable pour que ce levier soit juridiquement sécurisé.
La contestation partielle d'une facture ne doit pas bloquer le paiement de la partie non contestée. La clause doit le préciser explicitement : en cas de contestation motivée et transmise dans le délai prévu, le donneur d'ordre est tenu de payer sans délai la part non contestée, et le délai de paiement continue de courir sur cette partie. La part contestée fait l'objet d'un échange contradictoire séparé. Une contestation non motivée ou notifiée hors délai ne suspend pas le délai de paiement de l'ensemble de la facture.
