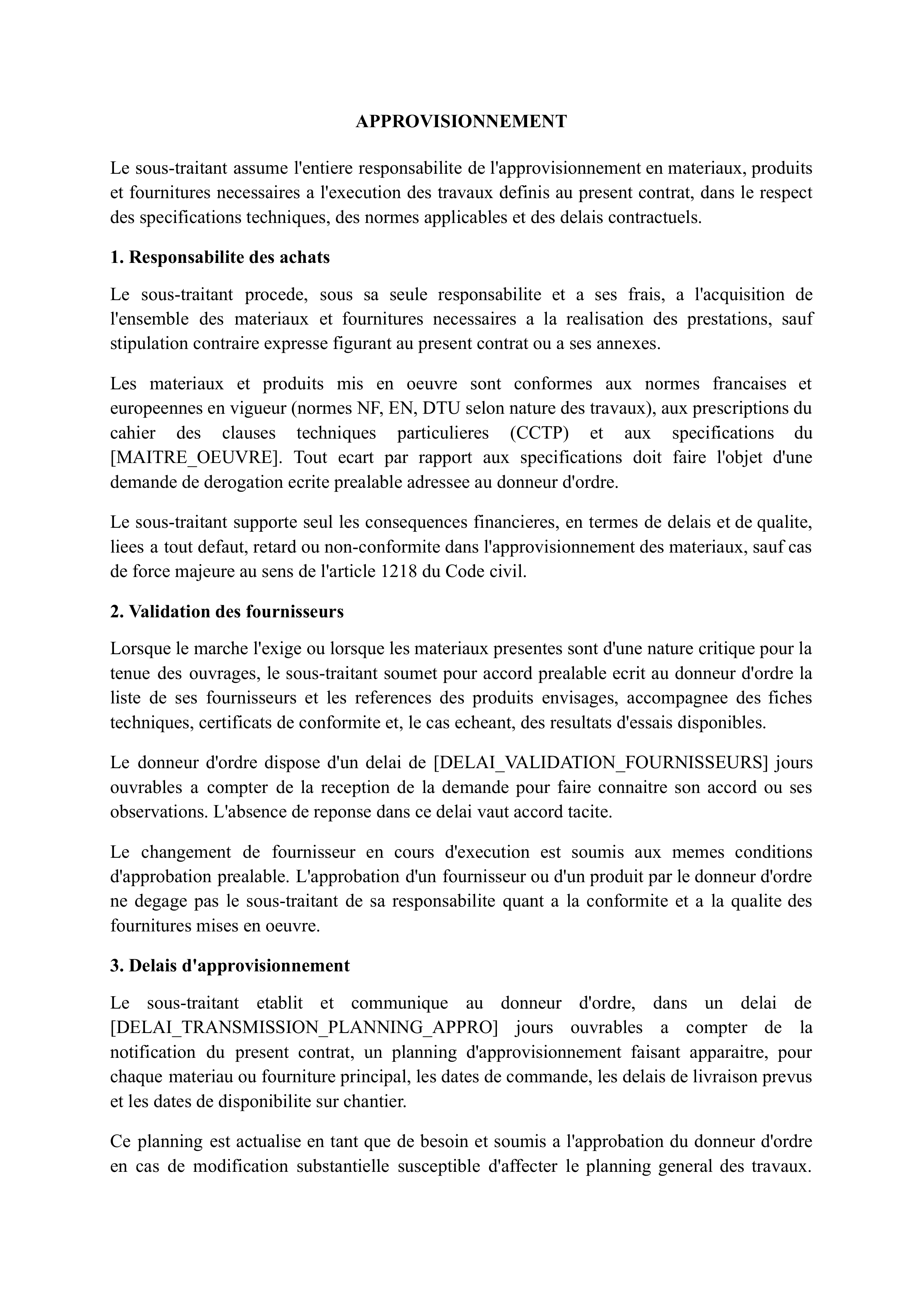

Clause précisant qui achète, valide et livre les matériaux, avec obligations de délais et de conformité pour éviter tout retard d'approvisionnement imputable au sous-traitant.

Télécharger

Un chantier peut être parfaitement organisé en termes de main-d'oeuvre et de planning, et se retrouver à l'arrêt faute de matériaux livrés à temps ou non conformes aux spécifications. La question de qui achète quoi, auprès de qui et dans quels délais est souvent laissée à l'oral ou au bon vouloir des parties. Lorsque le litige survient, chacun renvoie la responsabilité à l'autre. La clause d'approvisionnement tranche cette ambiguïté avant que le chantier ne démarre.

À qui s'adresse ce modèle ?

  • Donneurs d'ordres BTP qui fournissent tout ou partie des matériaux à leurs sous-traitants et souhaitent encadrer les conditions de réception
  • Entreprises générales qui laissent leurs sous-traitants approvisionner eux-mêmes et veulent valider les fournisseurs et les spécifications
  • Responsables travaux exposés aux conséquences de retards d'approvisionnement sur un planning serré
  • Services achats qui pilotent des marchés cadres avec des fournisseurs référencés et souhaitent les imposer contractuellement

Ce que couvre ce modèle

  • Répartition claire des responsabilités d'achat entre donneur d'ordre et sous-traitant, matériau par matériau
  • Procédure de validation préalable des fournisseurs et des références produits proposés par le sous-traitant
  • Délais d'approvisionnement contractuels et obligations de notification en cas de risque de retard
  • Conditions de réception et de contrôle de conformité des matériaux à la livraison
  • Gestion des non-conformités : remplacement, refus de livraison, imputation des surcoûts
  • Transfert de risque et de propriété des matériaux selon les modalités d'approvisionnement retenues
Nous n'avons pas pu confirmer votre inscription.
Votre inscription est confirmée.

Les retards d'approvisionnement figurent régulièrement parmi les premières causes de dépassement de planning sur les chantiers BTP. Pourtant, les contrats de sous-traitance traitent rarement cette question avec la précision qu'elle mérite. La répartition des responsabilités entre donneur d'ordre et sous-traitant sur les achats de matériaux est souvent implicite, ce qui crée un terrain fertile pour les litiges dès que quelque chose se passe mal : livraison en retard, matériau non conforme, fournisseur défaillant.

Une clause d'approvisionnement bien rédigée répond à trois questions fondamentales : qui achète, qui valide, et qui porte le risque si la livraison n'est pas au rendez-vous.

Les deux configurations à traiter distinctement

Configuration 1 : le sous-traitant approvisionne lui-même

C'est la situation la plus fréquente. Le sous-traitant inclut dans son prix la fourniture des matériaux nécessaires à l'exécution de son lot. La clause doit alors préciser :

  • que le sous-traitant est seul responsable de la sélection, de la commande et du suivi des livraisons
  • que les matériaux doivent être conformes aux spécifications techniques du marché et aux normes applicables (NF, CE, DTU selon les produits)
  • que tout retard d'approvisionnement imputable au sous-traitant ou à ses fournisseurs lui est entièrement opposable, sans que cela constitue un cas de force majeure

La clause doit également prévoir une procédure de validation préalable pour les matériaux non standards ou à longues délais de livraison : le sous-traitant soumet ses références produits au donneur d'ordre pour approbation avant commande, dans un délai défini par le planning d'approvisionnement annexé au contrat.

Configuration 2 : le donneur d'ordre fournit les matériaux

Lorsque le donneur d'ordre approvisionne lui-même tout ou partie des matériaux, la clause doit régler des questions symétriques mais inverses :

  • à quelle date et dans quelles conditions les matériaux sont mis à disposition du sous-traitant
  • qui réceptionne et contrôle les matériaux à la livraison
  • que se passe-t-il si les matériaux fournis sont non conformes ou insuffisants : le sous-traitant en informe le donneur d'ordre par écrit et n'est pas tenu de démarrer les travaux concernés tant que la situation n'est pas régularisée, sans que ce blocage lui soit imputé au titre des pénalités de retard

Cette configuration génère un risque spécifique : si le donneur d'ordre impose ses propres fournisseurs, il assume la responsabilité des éventuelles défaillances de ces fournisseurs. La clause doit le mentionner explicitement pour éviter que le sous-traitant ne soit tenu responsable d'un retard ou d'une non-conformité qui ne lui est pas imputable.

La validation préalable des fournisseurs

Que l'approvisionnement soit à la charge du sous-traitant ou du donneur d'ordre, la question de la validation des fournisseurs se pose. Sur des chantiers à exigences techniques élevées, le donneur d'ordre peut avoir intérêt à imposer un panel de fournisseurs référencés ou à se réserver un droit de validation des références produits proposées.

La clause doit définir cette procédure de validation : délai dans lequel le sous-traitant soumet ses propositions, délai dans lequel le donneur d'ordre répond, et conséquences d'une absence de réponse dans ce délai (validation tacite ou blocage). Un délai de validation non respecté par le donneur d'ordre ne doit pas pouvoir être retourné contre le sous-traitant sous forme de reproche sur le choix des matériaux.

Pour les chantiers soumis à des exigences de traçabilité (marchés publics, chantiers certifiés), la clause doit imposer au sous-traitant la conservation et la transmission des fiches techniques, déclarations de performance (DoP) et certificats de conformité des matériaux utilisés. Ces documents font partie du Dossier des Ouvrages Exécutés (DOE) remis en fin de chantier.

Les délais d'approvisionnement et leur intégration au planning

La clause doit imposer au sous-traitant d'intégrer les délais d'approvisionnement dans le planning contractuel qu'il soumet au donneur d'ordre. Pour les matériaux à délais longs (menuiseries sur mesure, équipements techniques, matériaux importés), ce planning doit identifier les dates limites de commande en remontant depuis la date de pose prévue.

Le sous-traitant s'engage à notifier le donneur d'ordre par écrit dès qu'il identifie un risque de retard de livraison, sans attendre que le retard soit avéré. Cette obligation d'alerte précoce est l'une des dispositions les plus utiles de la clause : elle permet d'anticiper, de chercher des solutions alternatives ou d'ajuster le planning global avant que l'impact ne soit irréversible. Consultez suivi de chantier pour intégrer ce suivi dans votre pilotage opérationnel.

La réception et le contrôle de conformité à la livraison

La clause doit définir qui réceptionne les matériaux et selon quelle procédure. Sur un chantier, la réception d'une livraison sans vérification de conformité est une pratique courante qui génère des problèmes en aval : matériaux de mauvaise section, coloris incorrect, quantités insuffisantes découvertes au moment de la pose.

La clause doit imposer un contrôle à réception portant sur :

  • la conformité des références aux spécifications du marché
  • la quantité livrée par rapport au bon de livraison
  • l'état des matériaux (absence de dommages de transport)

Tout écart constaté doit faire l'objet d'une réserve écrite sur le bon de livraison, transmise simultanément au fournisseur et au donneur d'ordre. Les matériaux refusés doivent être évacués du chantier dans un délai défini pour ne pas encombrer les zones de travail. Pour structurer ce suivi documentaire, le tableau de suivi de conformité peut être adapté au suivi des livraisons et des réserves.

La gestion des non-conformités et le transfert de risque

Lorsqu'une non-conformité est découverte après pose, la question du responsable est au coeur des litiges. La clause doit établir clairement que le sous-traitant qui a réceptionné et posé des matériaux non conformes sans émettre de réserve assume la responsabilité des travaux de reprise, sauf si la non-conformité n'était pas décelable à la réception.

Le transfert de propriété et de risque des matériaux doit également être précisé selon la configuration retenue. Lorsque le sous-traitant approvisionne, les matériaux lui appartiennent jusqu'à leur intégration dans l'ouvrage. Lorsque le donneur d'ordre fournit, les matériaux restent sa propriété et le sous-traitant en devient gardien dès leur réception : il est responsable de leur stockage, de leur protection contre le vol et les intempéries, et de leur bonne conservation jusqu'à la pose. Consultez sécuriser un contrat de sous-traitance pour articuler cette clause avec les garanties et responsabilités de l'ensemble du contrat.

Les erreurs à éviter

Laisser la répartition des achats implicite. Sur un chantier mixte où certains matériaux sont fournis par le donneur d'ordre et d'autres par le sous-traitant, l'absence de liste précise génère des incompréhensions et des doublons ou des trous dans l'approvisionnement. Une annexe au contrat doit lister matériau par matériau qui en est responsable.

Ne pas prévoir l'alerte précoce. Une obligation de notifier les retards "dès qu'ils surviennent" est trop tardive. La clause doit imposer une alerte dès l'identification d'un risque, avant que le retard soit constaté.

Omettre les conditions de stockage. Des matériaux livrés trop tôt et mal stockés sur chantier peuvent se détériorer. La clause doit préciser les conditions de stockage imposées pour les matériaux sensibles et qui prend en charge les pertes dues à un stockage inadapté.

Confondre validation et responsabilité. Si le donneur d'ordre valide les références produits proposées par le sous-traitant, cette validation ne transfère pas la responsabilité de la conformité à l'ouvrage : le sous-traitant reste responsable de la bonne exécution de ses travaux avec les matériaux retenus. La clause doit le préciser pour éviter toute ambiguïté.

Pour aller plus loin sur la structuration de vos contrats de sous-traitance, la bibliothèque de modèles de contrats propose des modèles intégrant cette clause pour les principaux corps d'état BTP.

Sommaire

Questions fréquentes

Si le donneur d'ordre fournit les matériaux, le sous-traitant est-il responsable des retards liés à une livraison tardive ?

Non, à condition que le sous-traitant ait respecté ses propres obligations : signaler ses besoins dans les délais prévus au planning d'approvisionnement et notifier par écrit le donneur d'ordre dès qu'une livraison tarde. Si ces démarches sont documentées, le retard est imputable au donneur d'ordre ou à son fournisseur, et le sous-traitant peut se prévaloir d'un cas d'exonération des pénalités de retard pour la période d'attente. Sans traçabilité écrite, il lui sera difficile de dégager sa responsabilité.

Le donneur d'ordre peut-il imposer ses propres fournisseurs au sous-traitant ?

Oui, dans un marché privé, rien ne l'interdit. Mais cette imposition a une conséquence directe : le donneur d'ordre assume alors la responsabilité des défaillances de ces fournisseurs, que ce soit en termes de délais ou de conformité des matériaux. Le sous-traitant doit pouvoir émettre des réserves écrites dès qu'il constate une non-conformité ou un retard imputable aux fournisseurs imposés, pour dégager sa propre responsabilité sur ces points.

Que se passe-t-il si le sous-traitant pose des matériaux non conformes sans avoir émis de réserve à la réception ?

Le sous-traitant qui réceptionne des matériaux sans réserve et les incorpore à l'ouvrage est présumé avoir accepté leur conformité. S'il s'avère ensuite que ces matériaux étaient non conformes aux spécifications, les travaux de reprise sont à sa charge, sauf s'il peut démontrer que la non-conformité n'était pas décelable lors de la réception (défaut caché). C'est pourquoi la procédure de contrôle à réception doit être définie avec précision dans la clause et effectivement appliquée sur le terrain.

Comment gérer les matériaux livrés en avance et stockés sur le chantier ?

La clause doit désigner expressément le gardien des matériaux stockés sur le chantier et définir les conditions minimales de stockage selon leur nature. Lorsque les matériaux appartiennent au donneur d'ordre, le sous-traitant qui en assure la garde est responsable de leur conservation jusqu'à la pose. Les pertes dues à un stockage inadapté, au vol ou aux intempéries lui sont imputables s'il n'a pas respecté les conditions de stockage définies contractuellement. Un état des lieux à la réception des matériaux sur chantier, signé par les deux parties, permet de documenter leur état à l'entrée.
