Demande d’agrément dans le BTP : définition, obligations et cadre juridique
.png)
L'agrément sous-traitant n'est pas une case administrative à cocher entre deux réunions de chantier. C'est une obligation légale, avec des conséquences concrètes si elle est ignorée. Ce guide détaille le cadre juridique, les différences entre marchés publics et privés, les étapes d'une demande valide, et les bonnes pratiques pour ne plus se retrouver dans cette situation.
Agrément sous-traitant en BTP : de quoi parle-t-on exactement ?
Définition de l'agrément sous-traitant dans le BTP
L'agrément sous-traitant est l'acte par lequel le donneur d'ordres accepte officiellement un sous-traitant et approuve les conditions de paiement direct prévues pour ce sous-traitant. Ce n'est pas une simple validation de compétences techniques. C'est une démarche juridique qui produit des effets de droit.
Cette définition est posée par la loi du 31 décembre 1975 relative à la sous-traitance, qui constitue le texte fondateur de toute la réglementation BTP en la matière.
Pourquoi l'agrément est une obligation légale, pas une formalité
Beaucoup d'entreprises traitent l'agrément comme un document parmi d'autres. C'est une erreur de fond.
L'agrément remplit trois fonctions simultanées :
- Identifier le sous-traitant auprès du maître d'ouvrage (ou du client, en marché privé)
- Valider les conditions financières de son intervention
- Ouvrir le droit au paiement direct pour le sous-traitant
Sans cette formalisation, le sous-traitant peut légalement refuser d'exécuter les travaux. Le donneur d'ordres, lui, peut se voir contraint de payer deux fois : une fois l'entreprise principale, une fois le sous-traitant non agréé qui exerce son droit d'action directe.
Qui est concerné : donneurs d'ordres, entreprises principales et sous-traitants
L'obligation d'agrément concerne tout marché de travaux comportant de la sous-traitance, quel que soit le montant du contrat. Elle s'applique :
- aux donneurs d'ordres, qu'ils soient maîtres d'ouvrage publics ou clients privés
- aux entreprises principales qui sous-traitent une partie de leur marché
- aux sous-traitants de rang 2 et au-delà, quand ils sous-traitent à leur tour
Un artisan qui travaille pour une PME elle-même prestataire d'un grand groupe : il est concerné. C'est précisément ce point que beaucoup de donneurs d'ordres oublient, avec les conséquences que l'on verra plus loin.
Le cadre juridique : ce que dit la loi du 31 décembre 1975
Les articles clés de la loi de 1975 sur la sous-traitance
La loi n°75-1334 du 31 décembre 1975 relative à la sous-traitance reste le texte de référence, près de 50 ans après son adoption. Ses articles structurent l'ensemble des obligations des parties.
Article 3 : l'entrepreneur principal doit, lors de la conclusion du contrat, faire accepter chaque sous-traitant et agréer les conditions de paiement par le maître de l'ouvrage. Cette obligation vaut aussi pour les sous-traitants qui interviennent en cours d'exécution du marché.
Article 6 : le sous-traitant qui n'a pas été agréé peut demander la résiliation du contrat de sous-traitance. Il peut également engager la responsabilité de l'entrepreneur principal.
Article 14-1 (introduit ultérieurement) : en marché public, le maître d'ouvrage doit mettre en demeure l'entrepreneur principal de faire accepter son sous-traitant et d'agréer les conditions de paiement dès qu'il constate l'absence d'agrément.
Ces textes ne laissent aucune zone grise : l'agrément est obligatoire, et il doit précéder l'intervention du sous-traitant sur le chantier.
Les sanctions encourues en cas d'absence d'agrément
Les conséquences d'un oubli d'agrément sont rarement anodines.
Du côté pénal, l'article 8-2 de la loi prévoit des sanctions pour l'entreprise principale qui a recours à un sous-traitant sans l'avoir fait agréer : amende pouvant atteindre 7 500 euros par infraction constatée, portée à 45 000 euros en cas de récidive.
Du côté civil, les risques sont souvent plus lourds en pratique :
- Le maître d'ouvrage peut refuser le paiement direct au sous-traitant non agréé
- L'entrepreneur principal peut être condamné à payer une deuxième fois si le sous-traitant obtient gain de cause en justice
- Le sous-traitant peut demander la nullité du contrat de sous-traitance
Les jurisprudences marquantes à connaître
La Cour de cassation a régulièrement confirmé que l'absence d'agrément formel ne protège pas le donneur d'ordres. Un arrêt de la 3e chambre civile du 12 septembre 2012 rappelle ainsi que l'action directe du sous-traitant contre le maître d'ouvrage peut prospérer même si l'agrément n'a pas été formellement accordé, dès lors que le maître d'ouvrage avait connaissance de la présence du sous-traitant sur le chantier.
La jurisprudence reconnaît donc un agrément "de fait" dans certaines situations. Ce n'est pas une bonne nouvelle pour les donneurs d'ordres : cela signifie que laisser un sous-traitant intervenir sans agrément peut quand même engager leur responsabilité.

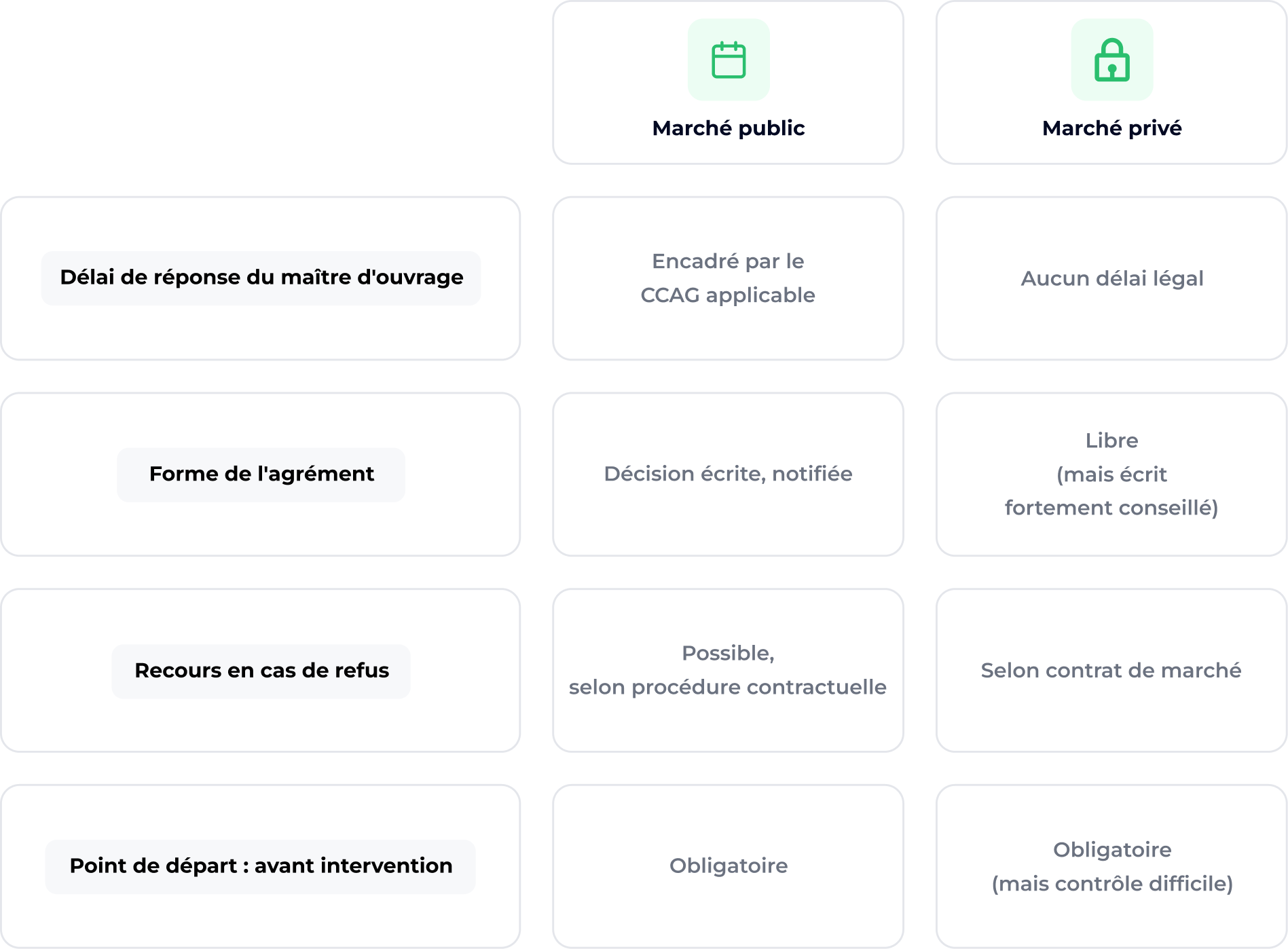

Marché public et marché privé : deux régimes d'agrément différents
L'agrément en marché public : procédure et délais
En marché public, la procédure d'agrément est formalisée et encadrée par des délais stricts. L'entrepreneur principal transmet au maître d'ouvrage une déclaration de sous-traitance (DC4 pour les marchés de l'État) comprenant :
- l'identité du sous-traitant
- la nature des prestations sous-traitées
- le montant prévisionnel des sommes à régler
- les conditions de paiement
Le maître d'ouvrage dispose en principe de 15 jours pour répondre. Passé ce délai sans réponse, l'agrément n'est pas tacitement accordé : le silence ne vaut pas acceptation en marché public » par l'inverse, et harmoniser avec la FAQ (en ajustant aussi 15 → 21 jours, sauf précision sur la norme NF P 03-001).
Si le maître d'ouvrage refuse ou demande des modifications, l'entrepreneur principal ne peut pas faire intervenir le sous-traitant tant que l'agrément n'est pas obtenu. C'est une contrainte opérationnelle réelle, qui impose d'anticiper les déclarations avant le démarrage effectif des travaux.
L'agrément en marché privé : tacite ou exprès ?
En marché privé, le régime est plus souple mais aussi plus ambigu. La loi de 1975 s'applique, mais le maître d'ouvrage peut accorder son agrément de façon tacite : en ne s'opposant pas à la présence du sous-traitant après en avoir été informé, il est réputé avoir agréé.
Cette souplesse apparente crée deux difficultés concrètes :
- La preuve : comment démontrer que l'information a bien été transmise et que le délai est écoulé ?
- Le contenu : l'agrément tacite porte-t-il également sur les conditions de paiement ? La jurisprudence répond généralement non.
La bonne pratique en marché privé consiste à formaliser systématiquement l'agrément par écrit, même quand la loi n'y oblige pas expressément. Un échange de mails daté vaut mieux qu'un accord verbal contestable.
.png)
## Comment formuler une demande d'agrément : les étapes concrètes
Les documents à fournir pour une demande d'agrément valide
Étape 1 : Identifiez les pièces administratives du sous-traitant
Avant de formuler la demande, réunissez les documents qui permettent d'identifier et de qualifier le sous-traitant :
- Extrait Kbis de moins de 3 mois
- Attestation de vigilance URSSAF en cours de validité
- Attestation d'assurance décennale et RC professionnelle
- Déclaration sur l'honneur de lutte contre le travail dissimulé
Ces pièces constituent le socle minimum. Certains maîtres d'ouvrage publics exigent des qualifications complémentaires (Qualibat, etc.). La checklist des documents obligatoires sous-traitants BTP permet de vérifier rapidement que rien ne manque.
Étape 2 : Rédigez la déclaration de sous-traitance
La déclaration doit comporter obligatoirement :
- La désignation précise des prestations sous-traitées (lot, localisation, descriptif technique)
- Le montant des sommes à verser directement au sous-traitant
- Les conditions de paiement (délai, modalités)
- La signature de l'entrepreneur principal et du sous-traitant
En marché public, utilisez le formulaire DC4. En marché privé, aucun modèle n'est imposé, mais un document écrit et daté reste indispensable.
Étape 3 : Transmettez la demande avant le démarrage des travaux
C'est le point que les équipes terrain négligent le plus souvent. L'agrément doit être obtenu avant que le sous-traitant n'intervienne sur le chantier, pas en parallèle.
Étape 4 : Suivez la réponse et archivez l'accord
Conservez une trace écrite de l'accord du maître d'ouvrage ou du client. En marché privé, relancez par mail si aucune réponse n'est reçue sous 8 à 10 jours. Ne présumez pas d'un accord qui ne s'est pas matérialisé.
Les délais à respecter et les mentions obligatoires
Le délai légal de réponse en marché public est de 15 jours à compter de la réception de la demande complète. Ce délai peut être raccourci contractuellement (certains marchés prévoient 8 jours) ou allongé par accord des parties.
La demande est considérée complète uniquement si elle comprend toutes les mentions obligatoires citées ci-dessus. Une demande incomplète fait courir un nouveau délai dès réception des compléments. C'est un piège fréquent quand la demande est transmise à la hâte.
Les erreurs fréquentes qui invalident une demande d'agrément
Trois situations reviennent régulièrement dans les contentieux :
- Agrément demandé après démarrage des travaux : le sous-traitant est déjà sur site, la régularisation a posteriori ne couvre pas la période antérieure à l'accord
- Montant sous-estimé : si le montant réel des prestations dépasse celui agréé, l'excédent n'est pas couvert par le droit au paiement direct
- Oubli de renouvellement : quand le périmètre du contrat évolue (avenant, travaux supplémentaires), un nouvel agrément est nécessaire pour les prestations additionnelles
Agrément et sous-traitance en chaîne : les obligations spécifiques
La sous-traitance de rang 2 : qui doit demander l'agrément ?
La loi de 1975 s'applique à tous les niveaux de la chaîne de sous-traitance. Un sous-traitant de rang 1 qui sous-traite à son tour une partie de ses prestations à un prestataire tiers doit faire agréer ce sous-traitant de rang 2 par le maître d'ouvrage ou le client.
Ce n'est pas une obligation que l'entrepreneur principal peut déléguer en toute quiétude. Le donneur d'ordres principal reste concerné, car le maître d'ouvrage doit être informé de tous les niveaux de sous-traitance.
En pratique, les entreprises principales ont souvent du mal à contrôler ce que font leurs propres sous-traitants. Un sous-traitant de rang 1 qui recourt à un prestataire informel sans en avertir personne expose l'ensemble de la chaîne, y compris le donneur d'ordres principal.
Responsabilité du donneur d'ordres principal en cas de défaillance
La responsabilité du donneur d'ordres ne s'arrête pas au premier niveau de sous-traitance. Si un sous-traitant de rang 2 n'a pas été agréé, le maître d'ouvrage peut se retourner contre l'entrepreneur principal. Et l'entrepreneur principal peut, selon les circonstances, engager la responsabilité du donneur d'ordres pour ne pas avoir exigé contractuellement la remontée des informations.
Intégrer dans les contrats une clause obligeant le sous-traitant à déclarer tout recours à une sous-traitance supplémentaire est une protection élémentaire, encore trop rarement utilisée. Pour structurer ce type de clause, les ressources sur la gestion des contrats de sous-traitance peuvent servir de point de départ.
Gérer les demandes d'agrément au quotidien : bonnes pratiques opérationnelles
Mettre en place un processus de suivi des agréments
Un agrément accordé en début de chantier n'a de valeur que si vous savez exactement où il en est six mois plus tard : est-il toujours valide ? Les documents du sous-traitant sont-ils encore à jour ? Le périmètre a-t-il été modifié sans nouvelle demande ?
Sans processus structuré, ces questions restent sans réponse. La réalité d'un service travaux avec plusieurs chantiers en simultané, c'est que les agréments tombent dans des dossiers papier, des tableurs partagés peu maintenus, ou pire, dans les mails d'un collaborateur qui a quitté l'entreprise.
Un processus minimal comprend :
- Un registre centralisé des sous-traitants agréés par chantier
- Une date de péremption pour chaque agrément (alignée sur la durée du marché)
- Un système d'alerte avant renouvellement ou mise à jour documentaire
- Un responsable désigné pour valider chaque nouvelle demande
La gestion des agréments et habilitations sous-traitants est un sujet à part entière, qui mérite un outil dédié dès que le volume de chantiers dépasse une certaine échelle.
Anticiper les renouvellements et les modifications de périmètre
L'agrément initial couvre les prestations déclarées, au montant déclaré. Toute modification de périmètre (avenant, travaux imprévus confiés au même sous-traitant) nécessite un complément d'agrément.
Sur les chantiers longs, les documents du sous-traitant arrivent également à expiration : l'attestation de vigilance URSSAF est valable 6 mois, l'attestation d'assurance est annuelle. Un sous-traitant dont les documents ne sont plus valides pendant l'exécution du marché remet en cause la couverture du donneur d'ordres.
Pour éviter de devoir gérer ces renouvellements manuellement, la collecte et vérification des documents de conformité peut être automatisée : les relances partent directement vers le sous-traitant, le donneur d'ordres est alerté uniquement si un document n'est pas renouvelé à temps.
C'est là que le sujet de l'agrément rejoint celui de la qualification et sélection des sous-traitants : un sous-traitant bien référencé en amont, avec ses documents à jour dès le départ, génère beaucoup moins de friction au moment de formaliser l'agrément.
Gérer des agréments sur plusieurs chantiers simultanément, avec des sous-traitants à tous les rangs, c'est un travail à plein temps si vous le faites manuellement. AddWorking centralise les demandes d'agrément, suit leur statut en temps réel et déclenche les relances automatiquement. Vos équipes interviennent uniquement pour valider, pas pour courir après les documents.
Ce que retenir sur l'agrément sous-traitant en marchés publics
L'agrément sous-traitant n'est pas une formalité administrative parmi d'autres. C'est une obligation légale dont la violation expose le titulaire à des sanctions concrètes : résiliation du marché, rejet des demandes de paiement direct, mise en cause de la responsabilité sur les accidents ou les malfaçons.
Quelques points à garder en tête :
- L'agrément doit être obtenu avant le début des travaux, pour chaque sous-traitant et pour chaque modification de périmètre significative.
- Le maître d'ouvrage est le seul à pouvoir agréer. Le titulaire ne peut pas s'y substituer ni se contenter d'une tolérance tacite.
- En cas de sous-traitance en chaîne, chaque niveau doit faire l'objet d'un agrément séparé.
- La validité de l'agrément est liée à celle des documents du sous-traitant : une attestation URSSAF expirée fragilise l'ensemble du dispositif.
Non, un simple tableau de suivi ne suffit pas quand vous gérez plusieurs marchés publics simultanément. Les dates d'expiration se chevauchent, les avenants créent de nouveaux périmètres, et la moindre lacune peut bloquer un paiement ou engager votre responsabilité lors d'un contrôle.
Construire un processus d'agrément solide, c'est d'abord clarifier les rôles en interne, puis s'appuyer sur des outils qui automatisent ce qui peut l'être, pour que vos équipes se concentrent sur les décisions qui comptent vraiment.
Si vous souhaitez voir comment AddWorking gère les agréments et les documents de conformité pour des donneurs d'ordres BTP, demandez une démonstration directement depuis notre site.
Questions fréquentes
Quel est le délai légal pour répondre à une demande d'agrément sous-traitant ?
En marché public, le maître d'ouvrage dispose d'un délai de 15 jours pour répondre à la demande d'agrément transmise par l'entreprise principale. Passé ce délai sans réponse, l'agrément est réputé tacitement accordé. Aucun délai équivalent n'est fixé par la loi pour les marchés privés, ce qui rend la rédaction contractuelle d'autant plus importante.
L'agrément sous-traitant est-il obligatoire pour tous les marchés BTP ?
Oui, dès qu'il y a sous-traitance sur un marché de travaux, l'agrément est obligatoire, quel que soit le montant ou la nature du contrat. La loi du 31 décembre 1975 ne prévoit aucun seuil minimum. Un chantier de rénovation à 5 000 euros est soumis aux mêmes règles qu'un marché à plusieurs millions.
Que se passe-t-il si un sous-traitant intervient sans avoir été agréé ?
Le sous-traitant non agréé perd son droit au paiement direct auprès du maître d'ouvrage. Du côté du donneur d'ordres, l'absence d'agrément peut entraîner une condamnation à payer deux fois la prestation si le sous-traitant engage une action directe. En marché public, l'entreprise principale s'expose en plus à des sanctions contractuelles pouvant aller jusqu'à la résiliation.
Comment fonctionne l'agrément tacite en marché privé ?
L'agrément tacite en marché privé se constitue lorsque le client a connaissance de la présence du sous-traitant sur le chantier et ne s'y oppose pas. Il peut résulter d'une participation aux réunions de chantier, d'échanges de mails, ou de la simple tolérance de l'intervention. Ce mécanisme est reconnu par la jurisprudence, mais il reste fragile : sa preuve repose sur des éléments factuels et peut être contestée. Mieux vaut obtenir un agrément express écrit.
Le donneur d'ordres est-il responsable des sous-traitants de rang 2 ?
Oui. La loi de 1975 impose à l'entreprise principale de soumettre chaque sous-traitant à l'agrément du maître d'ouvrage, y compris ceux de rang 2 et au-delà. Si un sous-traitant sous-traite à son tour sans en informer le donneur d'ordres, c'est l'entreprise principale qui assume la responsabilité de cette omission. Le donneur d'ordres, de son côté, reste exposé si le sous-traitant de rang 2 n'a pas été régularisé.
