Prévenir les litiges BTP : écrire un contrat qui protège

Thomas Nicpon

Le refus de payer la dernière facture est l'un des litiges les plus courants du BTP, selon les remontées régulières des fédérations professionnelles comme la Fédération Française du Bâtiment. Le scénario se répète : un client invoque des défauts jamais signalés pendant le chantier, ou conteste des travaux supplémentaires pourtant réalisés à sa demande orale. Ces situations ne naissent pas d'une mauvaise exécution : elles naissent d'un vide contractuel. Un devis trop court, des conditions discutées à l'oral, une réception jamais formalisée. La bonne nouvelle : la plupart de ces litiges sont évitables, à condition d'écrire les bonnes clauses dès le départ. Ce guide vous explique lesquelles, comment les formuler, et pourquoi les sous-traitants qui les négligent paient souvent deux fois, en temps et en argent.

Pourquoi la plupart des litiges commencent bien avant le chantier

La gestion des litiges clients en BTP commence en réalité au moment de la signature, pas à la réception. Un litige se définit ici comme tout désaccord entre un prestataire et son client sur l'exécution, la qualité ou le paiement des travaux — un désaccord qui, faute de document de référence clair, devient insoluble amiablement.

La cause la plus fréquente n'est pas la malfaçon. C'est le flou contractuel : une prestation mal délimitée, un délai sans point de départ défini, des conditions de paiement décidées à l'oral.

Le devis seul ne suffit pas : ce qu'il ne dit jamais

Un devis décrit quoi vous allez faire et pour quel montant. Il ne dit pas dans quelles conditions vous allez le faire, ni que se passe-t-il si le client tarde à payer ou si vous prenez du retard. Cette lacune est normale : le devis n'est pas conçu pour ça. C'est le rôle du contrat ou des conditions générales de vente annexées.

Concrètement, un devis classique ne précise pas :

  • le point de départ du délai d'exécution ;
  • les conditions de facturation des travaux supplémentaires ;
  • la procédure de réception et le délai pour émettre des réserves ;
  • les pénalités applicables en cas de retard de paiement ;
  • le mode de résolution des litiges en cas de désaccord.

Ce sont exactement ces cinq points qui alimentent 80 % des conflits en cours de chantier ou après livraison.

Les trois situations qui dégénèrent en litige faute de contrat précis

Situation 1 : Un électricien réalise des travaux supplémentaires à la demande verbale du maître d'ouvrage. Aucun avenant signé. À la facturation, le client conteste avoir demandé quoi que ce soit.

Situation 2 : Un maçon termine son chantier, remet les clés, et se fait payer le solde deux mois plus tard. Ni procès-verbal signé, ni date de réception formelle. Le client retient une partie du paiement en invoquant des finitions non conformes — sans jamais les avoir signalées.

Situation 3 : Un peintre en bâtiment prend du retard à cause d'une livraison de matériaux décalée. Faute de clause de suspension dans son contrat, le client applique les pénalités prévues, y compris pour des jours de retard imputables à la chaîne logistique.

Ces scénarios se répètent. La solution n'est pas de devenir juriste, mais de compléter votre documentation avec des clauses précises. La checklist des documents obligatoires pour sous-traitants BTP peut servir de point de départ pour structurer votre dossier avant chaque chantier.

Les clauses de paiement : la première ligne de défense contre les impayés

Formulez vos conditions de paiement par écrit, avec des chiffres précis et des échéances claires. Une clause de paiement bien rédigée réduit le risque d'impayé, facilite la mise en demeure et accélère toute procédure de recouvrement. Un client qui signe des conditions claires n'a pas d'argument à opposer le jour de la facture.

Acompte, solde, pénalités de retard : comment les formuler sans ambiguïté

Voici la structure minimale d'une clause de paiement solide :

  1. Définissez un acompte à la commande : entre 30 % et 50 % du montant HT selon la taille du chantier. Précisez que le démarrage des travaux est conditionné à son encaissement.
  2. Prévoyez des paiements intermédiaires : sur les chantiers longs, établissez des situations de travaux mensuelles ou par tranche, avec une date limite de règlement explicite (exemple : 30 jours à date d'émission).
  3. Fixez le solde à la réception : le paiement du solde intervient à la réception contradictoire, pas "à la livraison" — terme trop vague.
  4. Rédigez une clause de pénalités de retard : la loi encadre les taux applicables entre professionnels. Indiquez le taux retenu (souvent indexé sur le taux directeur de la BCE, majoré), et précisez qu'il s'applique automatiquement sans mise en demeure préalable.
  5. Ajoutez une indemnité forfaitaire de recouvrement : prévue par la réglementation en vigueur pour les contrats entre professionnels, elle peut être mentionnée dans vos CGV.

Pour vérifier que vos délais de paiement sont conformes aux textes actuels, utilisez le calculateur de délais de paiement pour sous-traitants — il permet d'estimer rapidement les échéances légales selon votre situation.

Travaux supplémentaires : facturer ce qui n'était pas prévu sans provoquer un conflit

Les travaux supplémentaires sont une source majeure de tension. La règle est simple : aucun travail hors devis initial sans accord écrit préalable.

Une commande verbale n'est pas une commande. Si votre client vous demande d'ajouter une prestation sur chantier, envoyez un avenant, même court, avant d'exécuter. Un simple email de confirmation avec le détail et le prix, auquel le client répond "accord", constitue une trace opposable.

Précisez dans vos CGV que tout travail supplémentaire non formalisé par avenant signé ou confirmation écrite ne pourra être facturé. Cette clause protège les deux parties : elle oblige le prestataire à chiffrer en amont, et le client à valider avant toute exécution.

Délais d'exécution et pénalités : fixer des engagements réalistes et opposables

Une clause de délai bien rédigée vous engage sans vous piéger. Elle doit préciser quand le délai commence, quelles causes peuvent le suspendre, et ce qu'il se passe si l'une ou l'autre partie ne tient pas son engagement. Un délai vague ("fin du mois") ou un délai sans condition suspensive est une bombe à retardement.

Définir le point de départ du délai et les causes de suspension acceptables

Le délai d'exécution ne court pas à partir de la signature du devis. Il court à partir d'un événement précis que vous choisissez de définir, par exemple :

  • la date d'encaissement de l'acompte, ou
  • la date d'accès effectif au chantier, ou
  • la date de notification écrite de démarrage par le client.

Choisissez un seul point de départ et inscrivez-le noir sur blanc. Ensuite, listez les causes de suspension reconnues, c'est-à-dire les événements qui suspendent le délai sans pénalité :

  • intempéries reconnues (en référence à la convention collective du BTP) ;
  • retard de livraison de matériaux imputable au fournisseur, avec justificatif ;
  • accès au chantier rendu impossible par le client ou par un autre corps de métier ;
  • travaux supplémentaires commandés en cours de chantier.

Un maçon qui prend deux semaines de retard à cause d'une livraison de béton décalée, mais dont le contrat ne mentionne aucune cause de suspension, risque d'absorber les pénalités sans recours.

Clause de pénalités de retard : comment la rédiger sans se piéger soi-même

Méfiez-vous des clauses de pénalités copiées-collées depuis un modèle générique. Quelques points à vérifier :

ÉlémentCe qu'il faut préciser
Taux de pénalitéMontant journalier ou pourcentage du marché par jour de retard
PlafondPourcentage maximal du marché total (souvent 5 à 10 %)
DéclenchementAprès mise en demeure restée sans effet sous X jours, ou automatique
SymétriePrévoir la même logique si c'est le client qui retarde (accès, validation, paiement)

Une clause asymétrique, qui vous pénalise en cas de retard mais n'oblige pas le client à respecter ses propres délais, ne résiste pas à une contestation sérieuse.

Réception des travaux et réserves : la clause que presque personne ne rédige bien

La réception contradictoire des travaux est le moment le plus important du chantier sur le plan juridique. Elle déclenche plusieurs effets : le point de départ des garanties légales, la libération du solde, et la fin de votre responsabilité de moyens sur les éléments non réservés. Pourtant, la majorité des artisans la traitent à l'oral, ou s'en passent complètement.

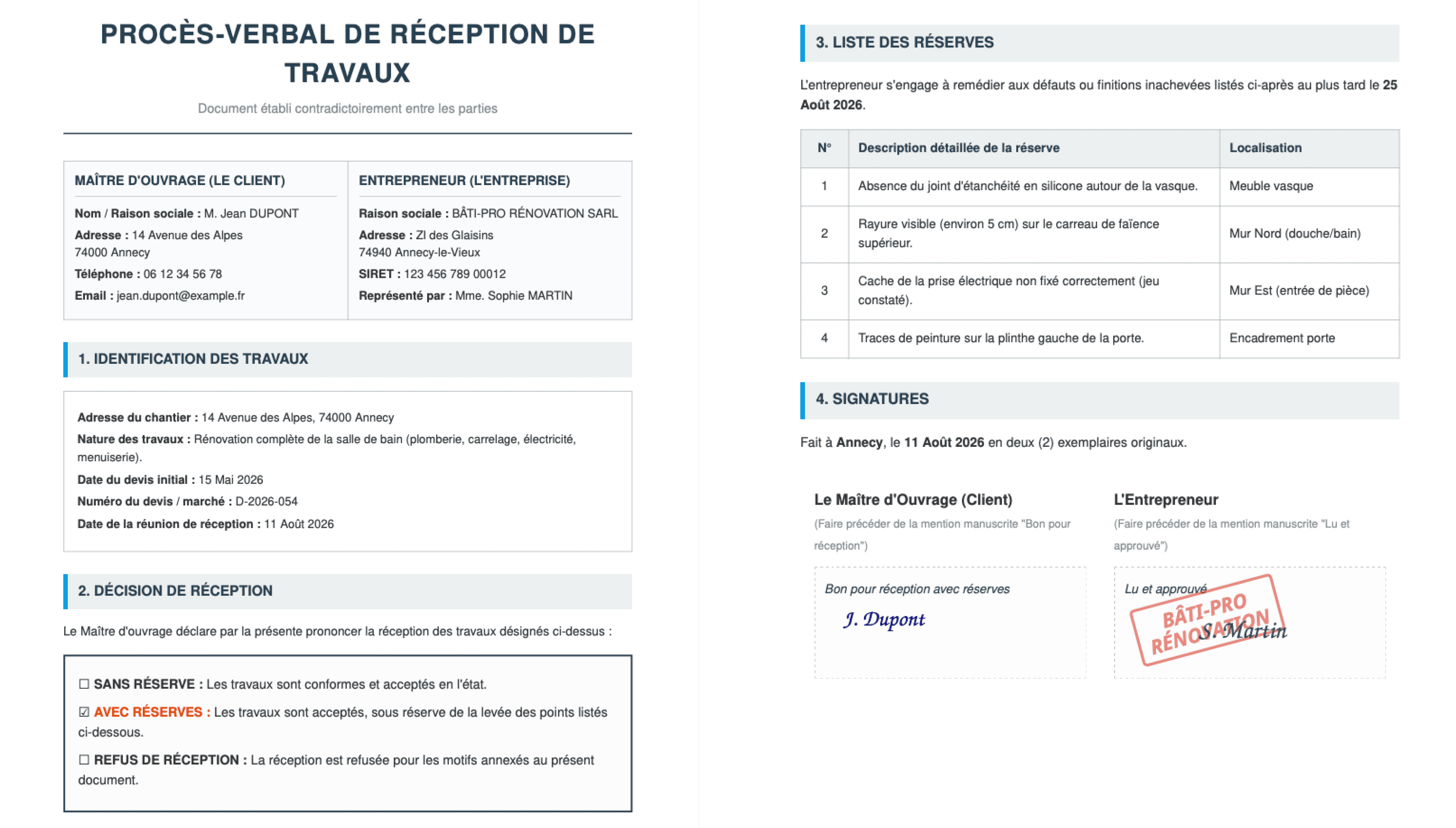

Exemple de procès-verbal

Procès-verbal de réception : ce qu'il doit contenir pour être opposable

Un procès-verbal de réception doit comporter au minimum :

  • la date et le lieu de réception ;
  • les noms et qualités des parties présentes ;
  • la liste des travaux réceptionnés, par référence au devis ou au contrat ;
  • les réserves éventuelles, décrites avec précision (pas "peinture mal faite", mais "trace visible sur le mur nord de la salle de séjour, 2 m², teinte non conforme à l'échantillon validé") ;
  • le délai imparti pour lever les réserves ;
  • les signatures des deux parties.

Sans PV signé, un client peut contester des travaux six mois après la livraison. Avec un PV, les réserves sont datées, quantifiées, et opposables devant un médiateur ou un tribunal.

Réserves et délai de recours : comment encadrer les contestations après livraison

Précisez dans votre contrat que, passé un délai défini (souvent dix jours ouvrés après la réception), toute réserve non mentionnée dans le PV est réputée inacceptable. Ce délai de réclamation doit être explicitement accepté par le client lors de la signature du contrat ou des CGV.

C'est une clause que presque personne ne rédige, et que presque tout le monde regrette de ne pas avoir incluse. La limite est honnête : dans les très petits chantiers entre particuliers, obtenir la signature d'un PV formel peut sembler excessif. Mais c'est précisément dans ces cas-là que les contestations tardives sont les plus fréquentes.

Clause de résolution des litiges : anticiper le conflit pour ne pas le subir

Même avec un contrat solide, un désaccord peut survenir. L'objectif d'une clause de résolution des litiges n'est pas d'anticiper le pire, mais de définir à l'avance comment vous allez le gérer, sans devoir saisir un tribunal pour chaque facture contestée.

Médiation et mise en demeure : les insérer au contrat pour accélérer la résolution

La séquence recommandée, à inscrire dans votre contrat :

  1. Mise en demeure écrite : en cas de désaccord, la partie qui conteste adresse une mise en demeure par lettre recommandée avec accusé de réception. L'autre partie dispose d'un délai précis (souvent quinze jours) pour répondre.
  2. Médiation : si la mise en demeure reste sans effet, les parties s'engagent à recourir à un médiateur avant toute action judiciaire. Pour les contrats avec des particuliers, la médiation de la consommation est une obligation légale depuis la transposition de la directive européenne sur la médiation.
  3. Tribunal compétent : en dernier recours, précisez le tribunal de commerce ou civil compétent, en cohérence avec la nature du contrat et le lieu d'exécution.

Un peintre en bâtiment a récupéré, via médiation, plus des trois quarts d'une facture impayée sur un chantier de rénovation, sans passer par la case tribunal. La procédure a duré six semaines. Une action judiciaire aurait pris dix-huit mois et coûté plusieurs fois la mise.

La médiation ne résout pas tout. Pour un litige technique complexe, avec expertise contradictoire et montants importants, un avocat spécialisé en droit de la construction reste indispensable.

Tribunal compétent et droit applicable : précisions utiles pour les chantiers multi-sites

Identifier le bon tribunal avant qu'un litige éclate, c'est éviter une erreur procédurale qui peut coûter des mois. La règle de base : lorsque le litige oppose deux professionnels (par exemple, un artisan et une entreprise générale), le tribunal de commerce est la juridiction naturelle. Lorsque votre client est un particulier, c'est le tribunal judiciaire qui s'applique. Cette distinction est importante, car les délais, les modes de saisine et les règles de représentation diffèrent sensiblement d'une juridiction à l'autre.

Si vous intervenez sur plusieurs régions, précisez dans chaque contrat la juridiction territorialement compétente : tribunal du lieu d'exécution des travaux ou tribunal du siège social de votre entreprise. Une clause attributive de juridiction insérée dans vos CGV permet de fixer ce point à l'avance et d'éviter toute ambiguïté. Notez toutefois que dans les contrats avec des particuliers, cette clause est inopposable au consommateur : la juridiction compétente reste celle du lieu de résidence du client.

Cette précision s'articule directement avec la séquence médiation décrite plus haut : si la médiation échoue, vous savez déjà devant quel tribunal porter votre demande, sans perdre de temps à trancher une question de compétence.

Pour les contrats de sous-traitance en marchés publics, des règles spécifiques s'appliquent et méritent une attention séparée.

Mettre en pratique : construire un modèle de contrat adapté à votre activité

Assembler toutes ces clauses n'oblige pas à rédiger un document de trente pages. L'approche la plus simple et la plus utilisée par les artisans qui structurent sérieusement leur activité : un devis standard, auquel sont annexées des conditions générales de vente (CGV) adaptées à votre métier.

Conditions générales de vente annexées au devis : la méthode simple et efficace

Le principe :

  1. Rédigez vos CGV une seule fois, en couvrant les six points essentiels : description de la prestation, conditions de paiement, délais et causes de suspension, modalités de réception, clause de réserves, et clause de résolution des litiges.
  2. Annexez-les systématiquement à chaque devis, avec une mention explicite : "Les présentes conditions générales de vente font partie intégrante du devis et s'y substituent en cas de contradiction."
  3. Faites les relire par un juriste spécialisé en droit de la construction, au moins une fois. La Fédération Française du Bâtiment (FFB) et la CAPEB proposent des modèles et des consultations juridiques pour leurs membres.

La bibliothèque de modèles de contrats de sous-traitance peut vous servir de base de travail pour structurer votre documentation contractuelle.

Pour les chantiers en sous-traitance directe, la forme peut être plus élaborée. L'article sur les références artisan BTP et la crédibilité auprès des donneurs d'ordres montre que la rigueur documentaire est aussi un argument commercial : un artisan qui présente des CGV claires inspire confiance avant même de démarrer le chantier.

Faire signer et archiver : les réflexes qui font la différence en cas de litige

Un contrat non signé ne vaut rien devant un médiateur ou un tribunal. Quelques réflexes à adopter :

  • Envoyez le devis et les CGV par email, et demandez une confirmation écrite (réponse email ou signature électronique).
  • Conservez une trace de chaque échange (emails, SMS, photos de chantier horodatées).
  • Archivez les documents signés pendant au moins dix ans, compte tenu des délais de garantie légaux dans la construction.
  • Pour les avenants et modifications en cours de chantier, appliquez la même rigueur : écrit + confirmation + archivage.

Un client sérieux n'a aucune raison de refuser de signer des conditions claires. Celui qui hésite à le faire, en revanche, vous donne une information utile avant même de commencer.

Pour aller plus loin sur la conformité de votre dossier administratif, la page gérer sa conformité documentaire en tant que sous-traitant détaille les documents à tenir à jour en parallèle de vos contrats.

La plupart des litiges ne naissent pas d'un désaccord sur la qualité du travail. Ils naissent d'un vide : une réception jamais formalisée, un délai sans point de départ, un avenant jamais signé. Combler ce vide ne demande pas une formation juridique — il demande une méthode, appliquée systématiquement à chaque chantier. Si vous souhaitez centraliser vos contrats, vos justificatifs et votre suivi administratif dans un seul espace, découvrez ce que l'espace sous-traitants AddWorking peut apporter à votre organisation.

Questions fréquentes

Quelles clauses sont obligatoires dans un contrat de sous-traitance BTP ?

Il n'existe pas de liste légale exhaustive, mais cinq points ne doivent jamais manquer : le point de départ du délai d'exécution, les conditions de facturation des travaux supplémentaires, la procédure de réception avec délai pour émettre des réserves, les pénalités en cas de retard de paiement, et le mode de résolution des litiges. Ce sont ces cinq éléments qui préviennent 80 % des conflits post-chantier.

Comment se protéger contre les impayés en tant qu'artisan du bâtiment ?

Trois actions concrètes : formalisez la réception avec un procès-verbal signé par le client plutôt que de remettre simplement les clés, fixez des pénalités de retard dans votre devis ou conditions générales, et fractionnez le paiement (acompte à la signature, solde après réception formelle). Un contrat sans clause de suspension du délai vous expose aussi à des pénalités pour des retards qui ne sont pas de votre fait.

Que faire en cas de litige avec un client sur des travaux mal réceptionnés ?

Vérifiez d'abord si la réception a été formalisée : sans procès-verbal signé à la livraison, le client dispose d'un délai très large pour contester. Si c'est le cas, demandez-lui de préciser par écrit quels éléments ne correspondent pas au devis, puis proposez la médiation avant d'engager une action en justice. La majorité de ces conflits se règlent à l'amiable dès que chaque partie pose les griefs par écrit.

Un devis signé a-t-il la même valeur qu'un contrat en BTP ?

Non. Un devis décrit le quoi et le prix, mais pas le comment ni les conditions d'exécution. C'est pourquoi vous devez toujours le compléter par des conditions générales de vente ou un contrat formel annexé au devis. Sans cela, vous n'avez aucune protection si le client demande des travaux supplémentaires à l'oral ou si un retard survient.

Comment fonctionne la médiation pour régler un litige BTP à l'amiable ?

La médiation met un tiers neutre entre vous et votre client pour trouver un accord sans passer par le tribunal. Elle est gratuite ou peu coûteuse, beaucoup plus rapide que la justice, et préserve la relation commerciale. Pour y accéder, contactez un médiateur agréé par votre chambre des métiers ou votre région, ou proposez-le directement à votre client en cas de désaccord.

Conclusion

La plupart des artisans qui traversent un litige client le décrivent de la même façon : « tout allait bien jusqu'à la fin ». C'est précisément là que se joue la qualité du dossier. Un contrat rédigé sérieusement, une réception formalisée, des échanges conservés : ces trois réflexes ne garantissent pas l'absence de désaccord, mais ils déterminent presque toujours son issue.

Le point à retenir : écrit ne signifie pas méfiance. Cela signifie clarté pour les deux parties. Un client qui refuse un contrat clair pose une question légitime sur la suite du chantier.
